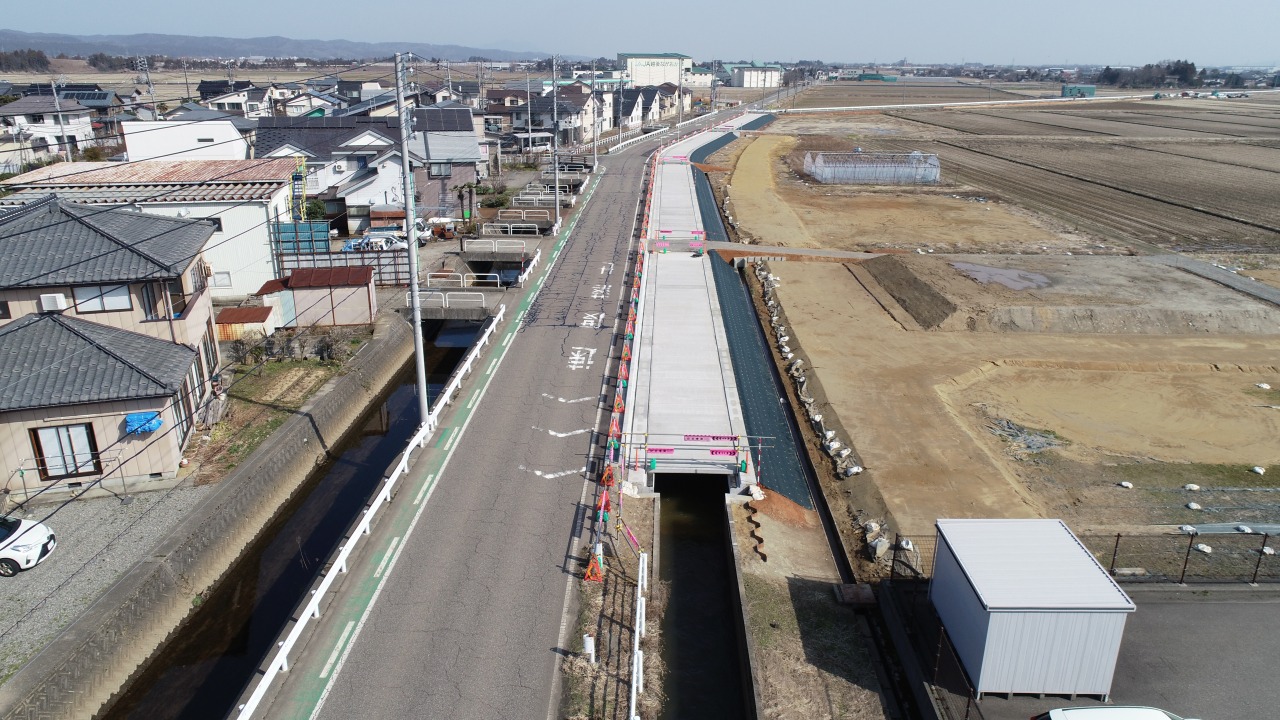

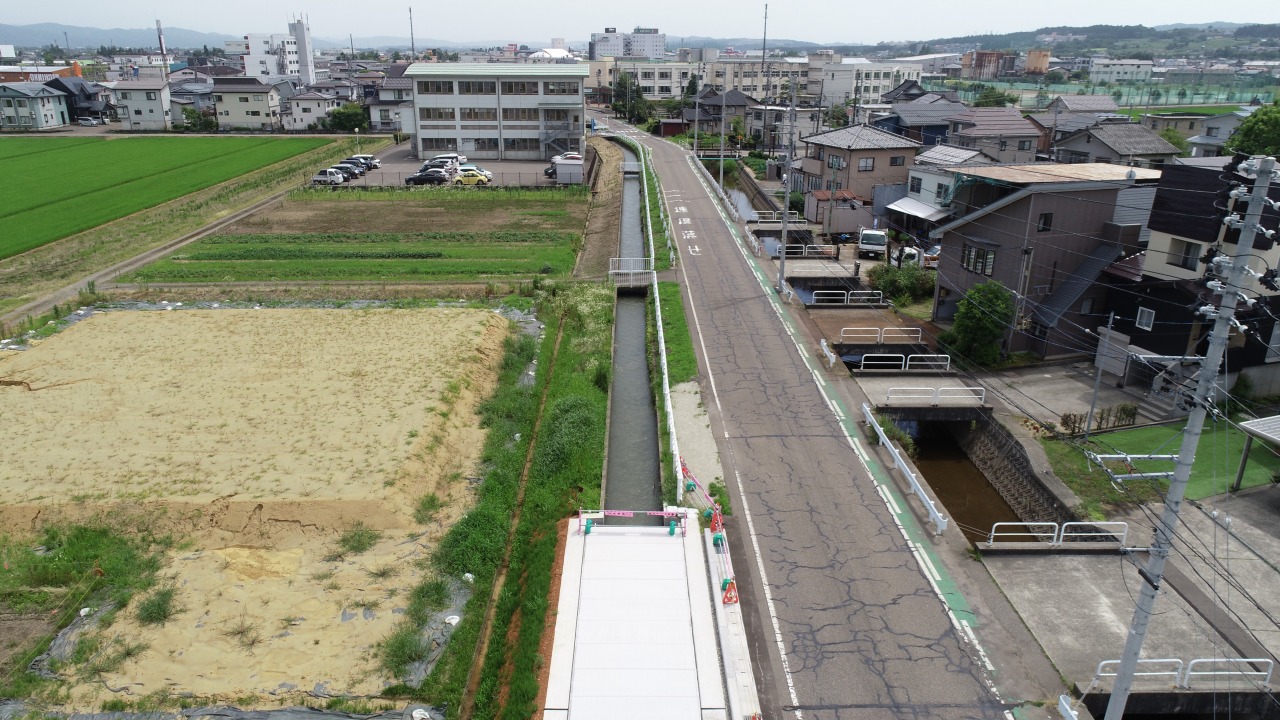

2024年3月 工事完成
2024年(令和6年)3月25日 現在の進捗率は100.0%です。
無事に施工を完了することができました。

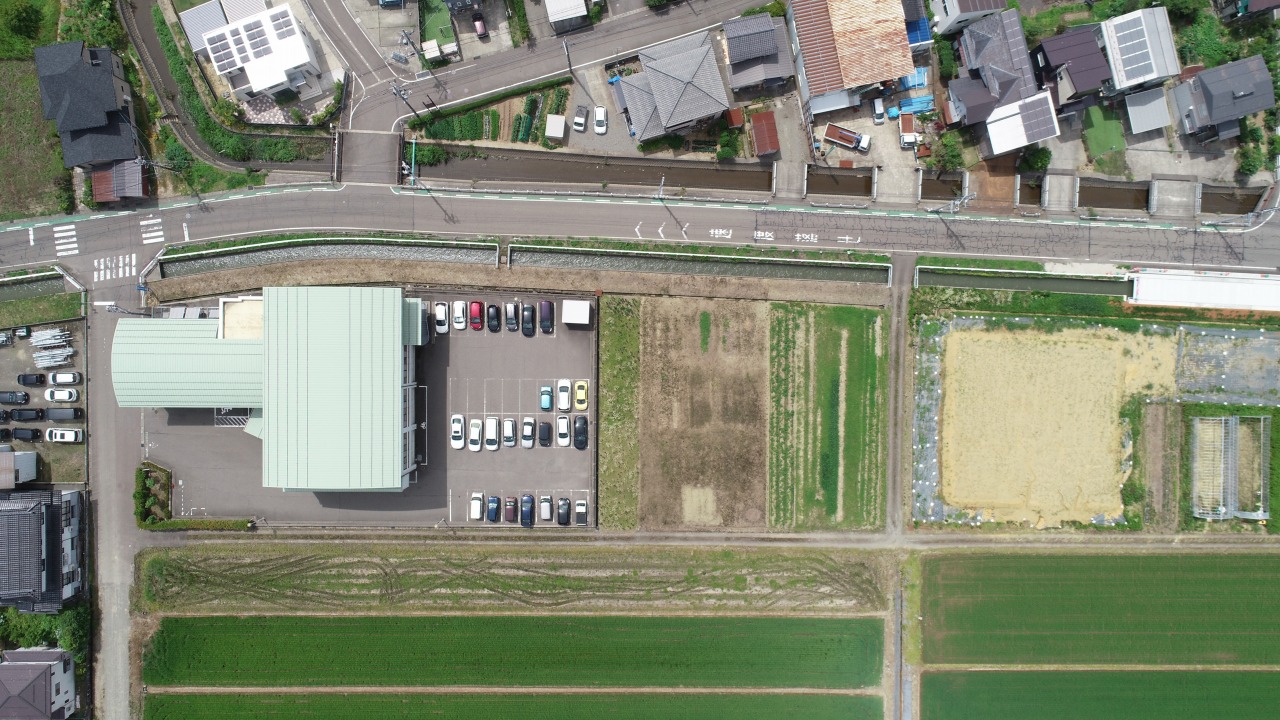

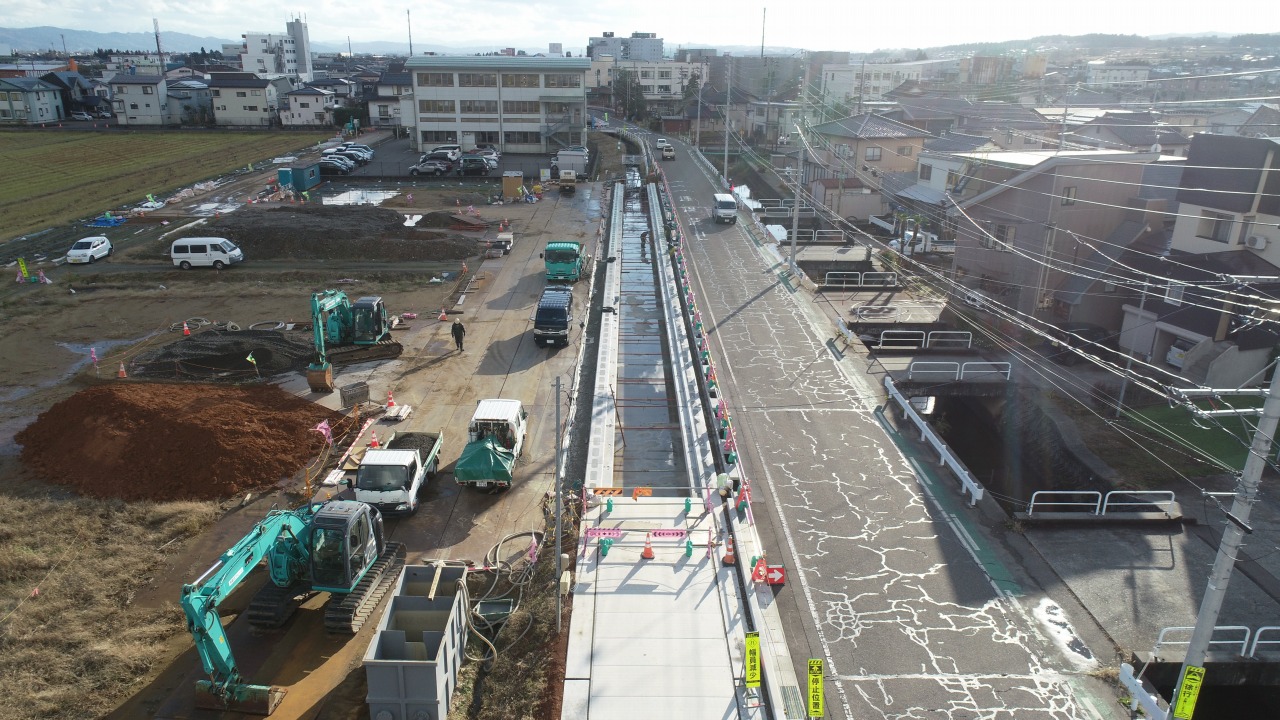

周辺住民の皆さま、ご不便をおかけしましたがご協力ありがとうございました。

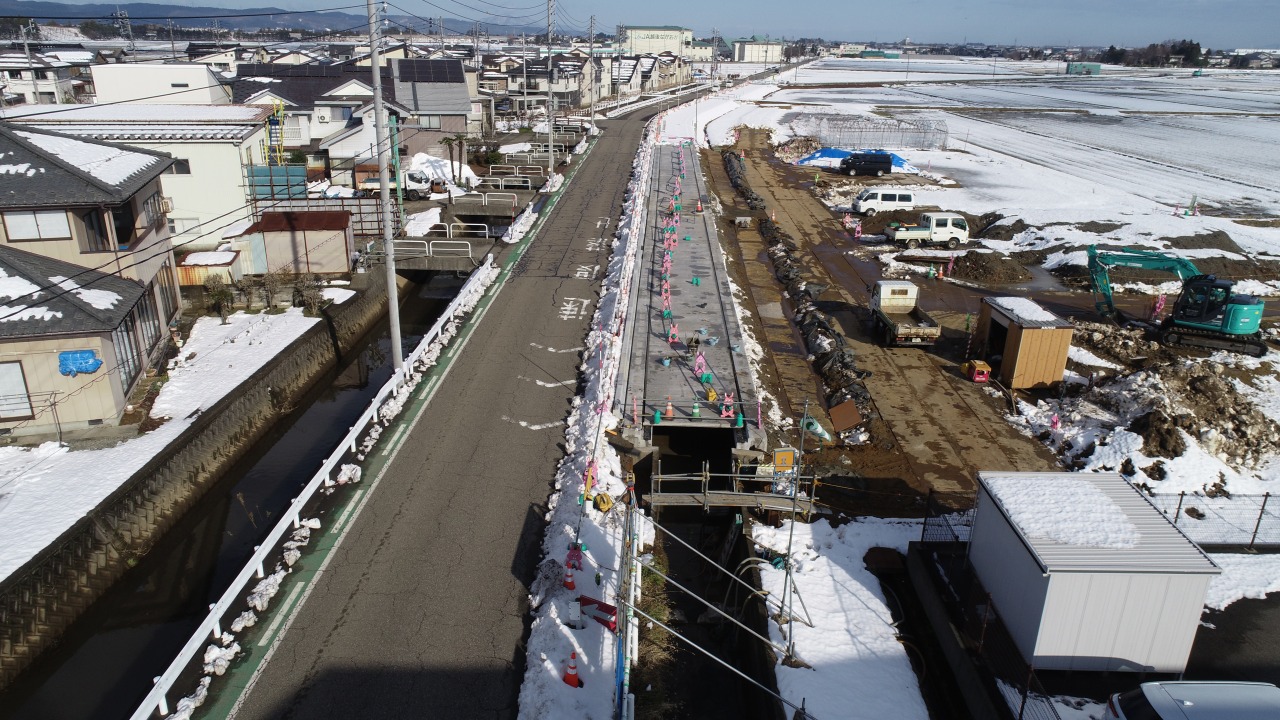

小千谷方面を望む
新潟方面を望む

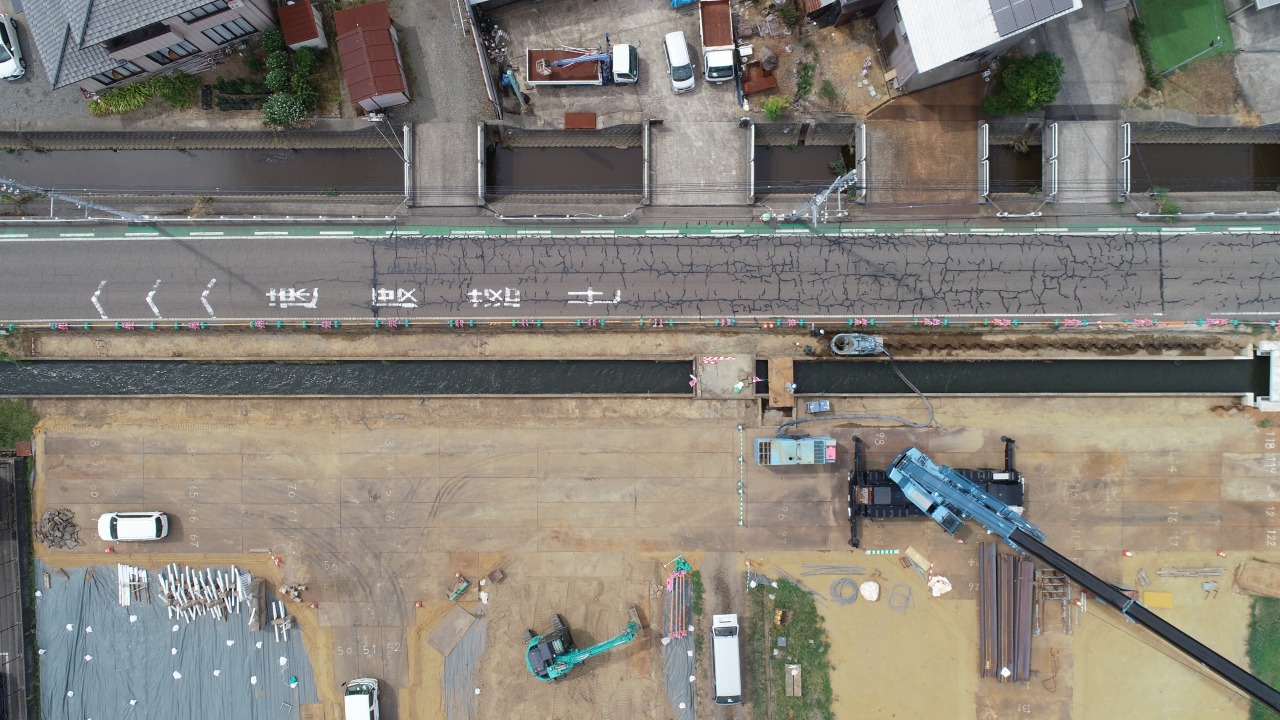

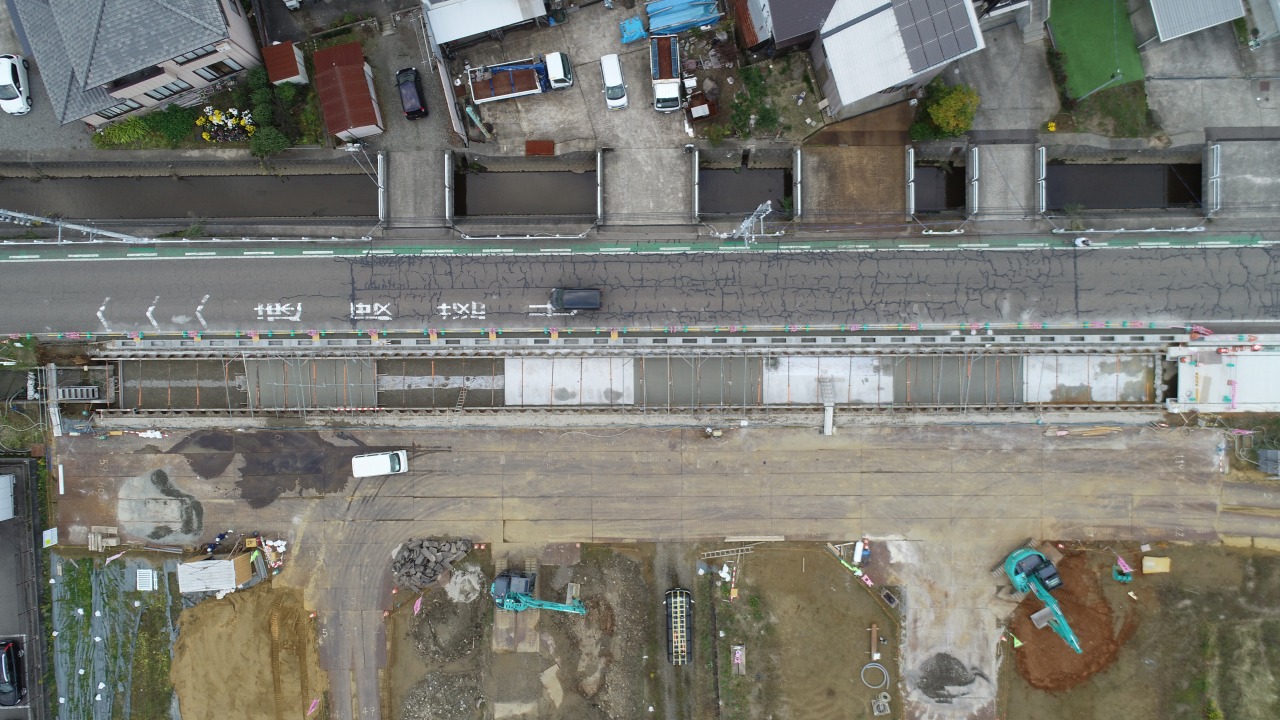

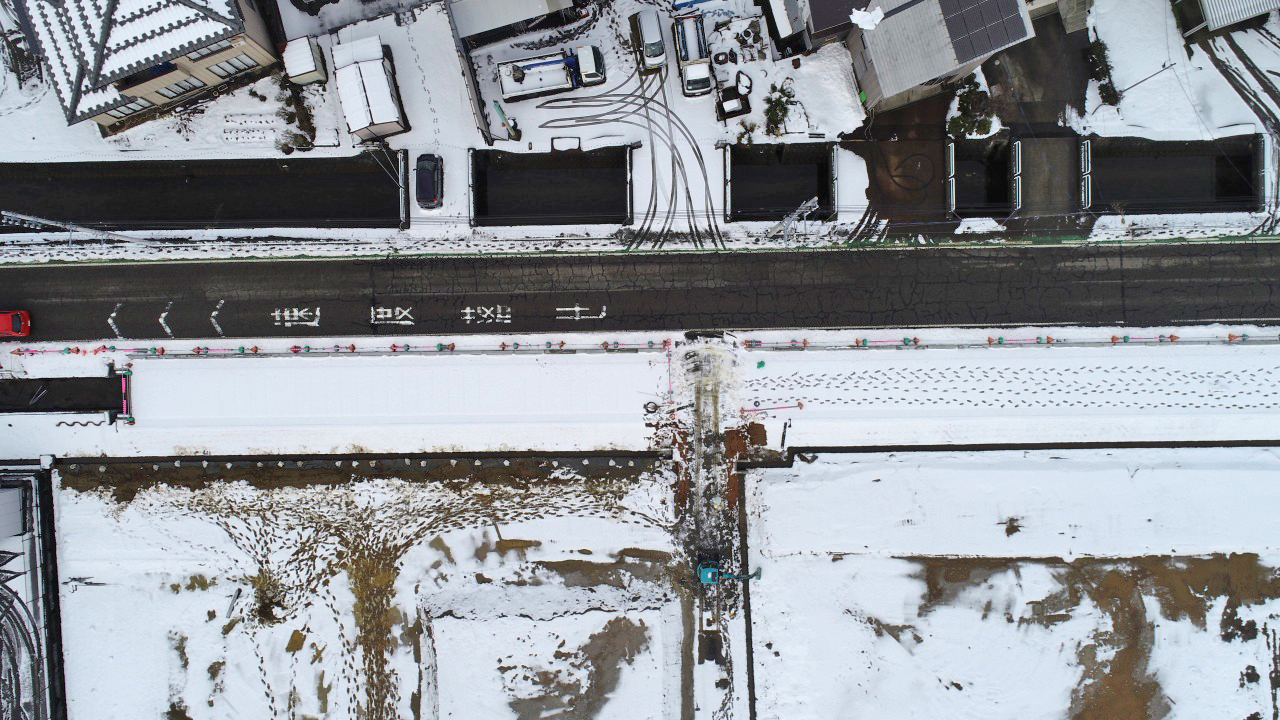

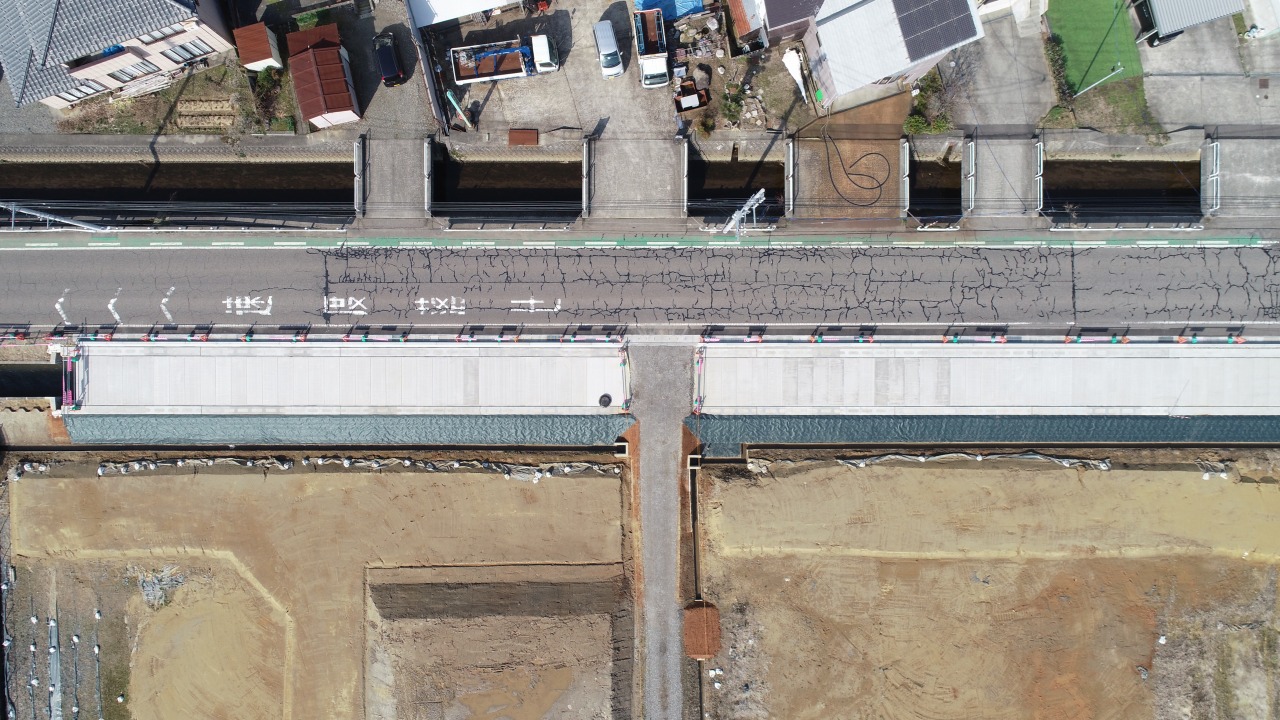

近景 真下を望む

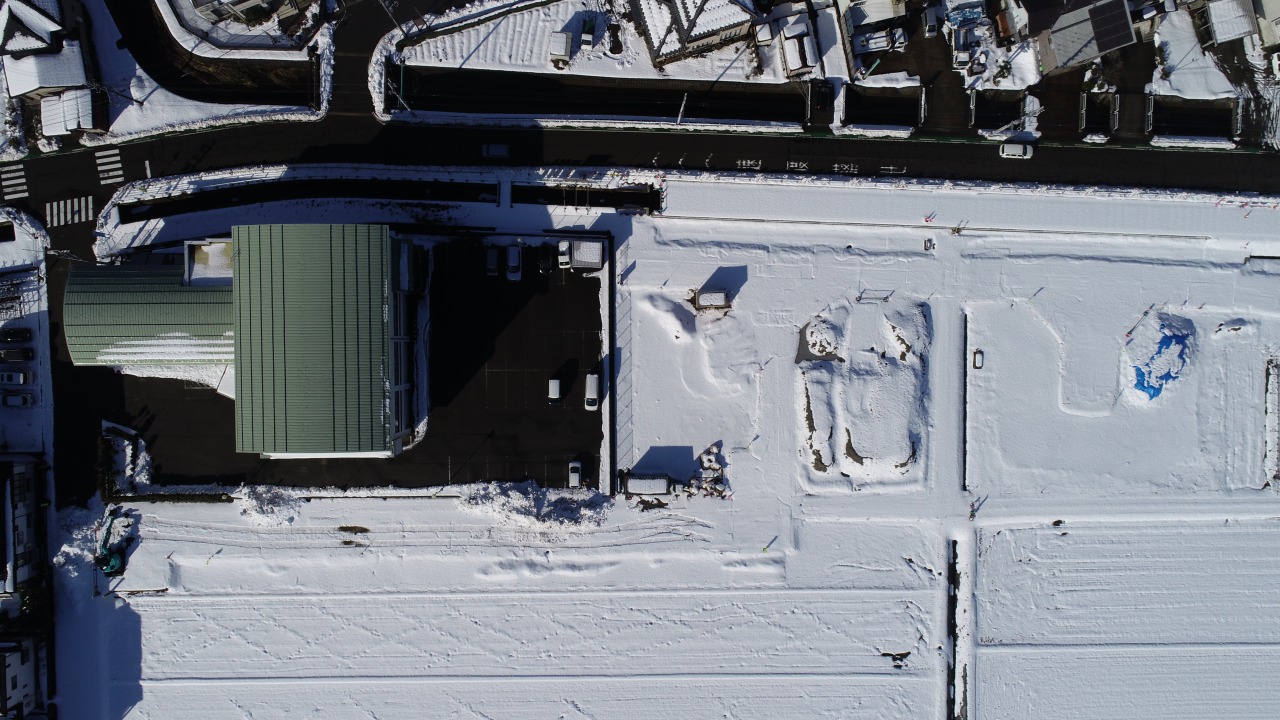

遠景 真下を望む

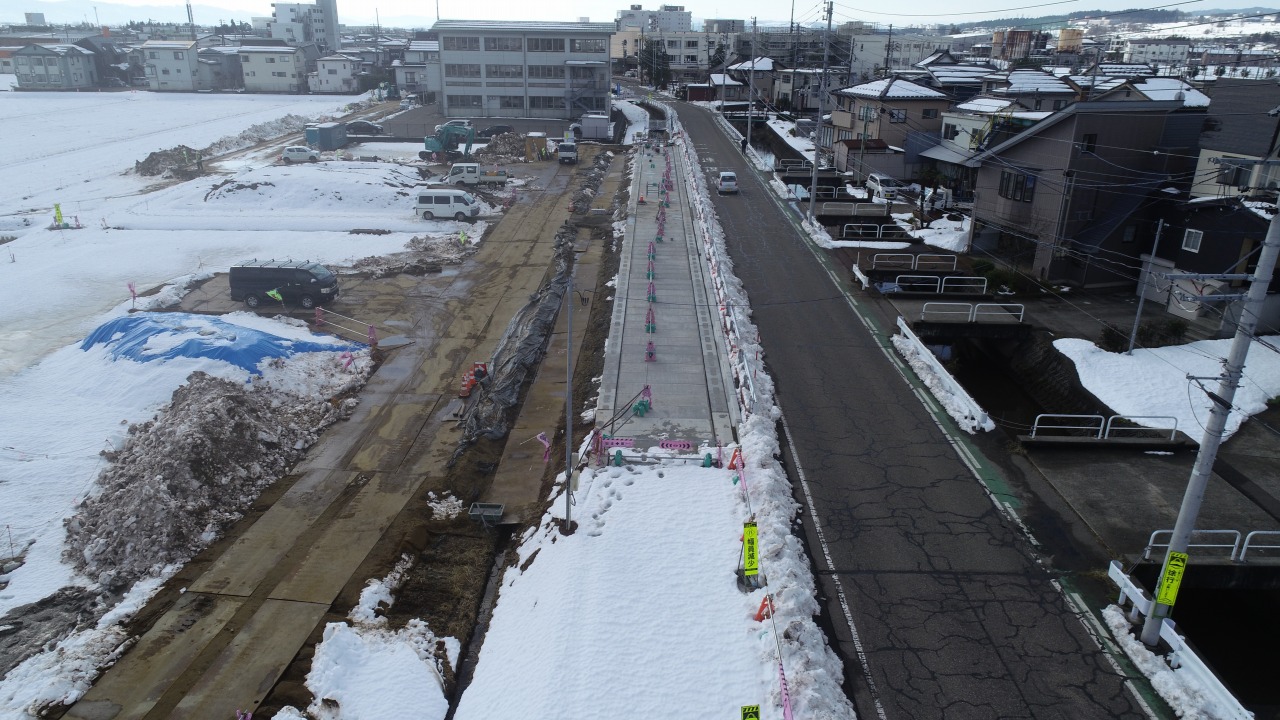

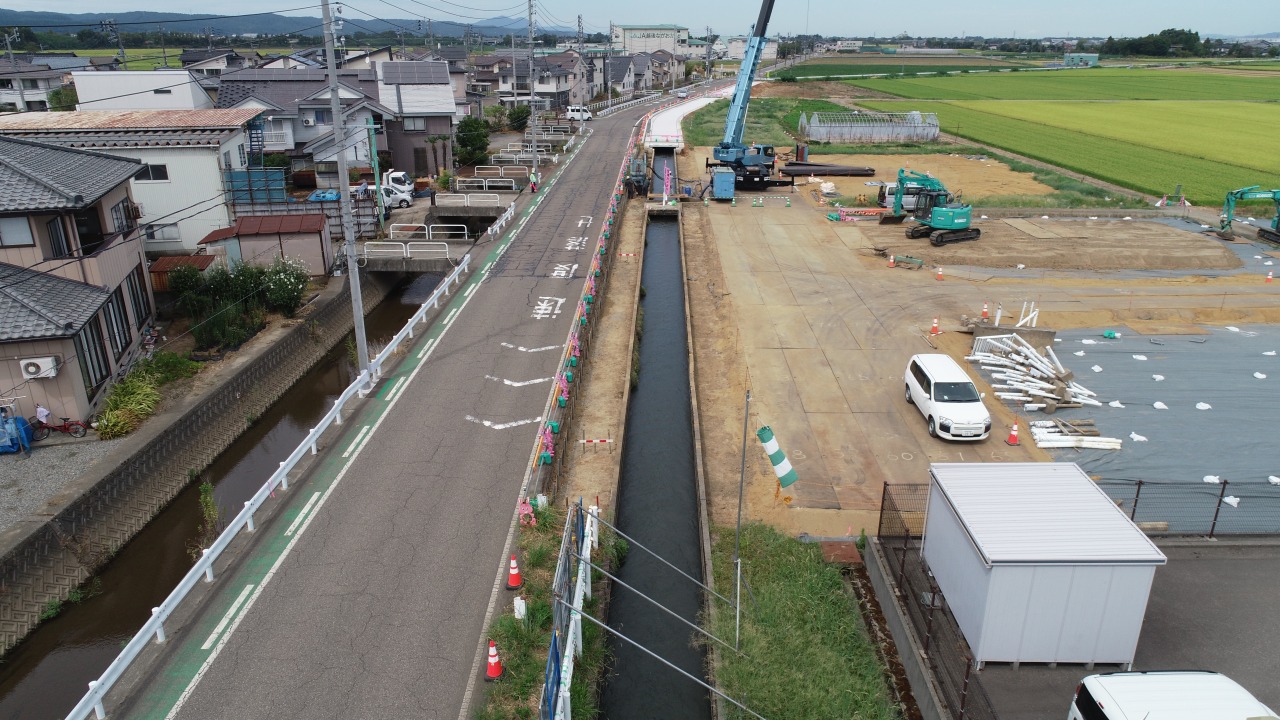

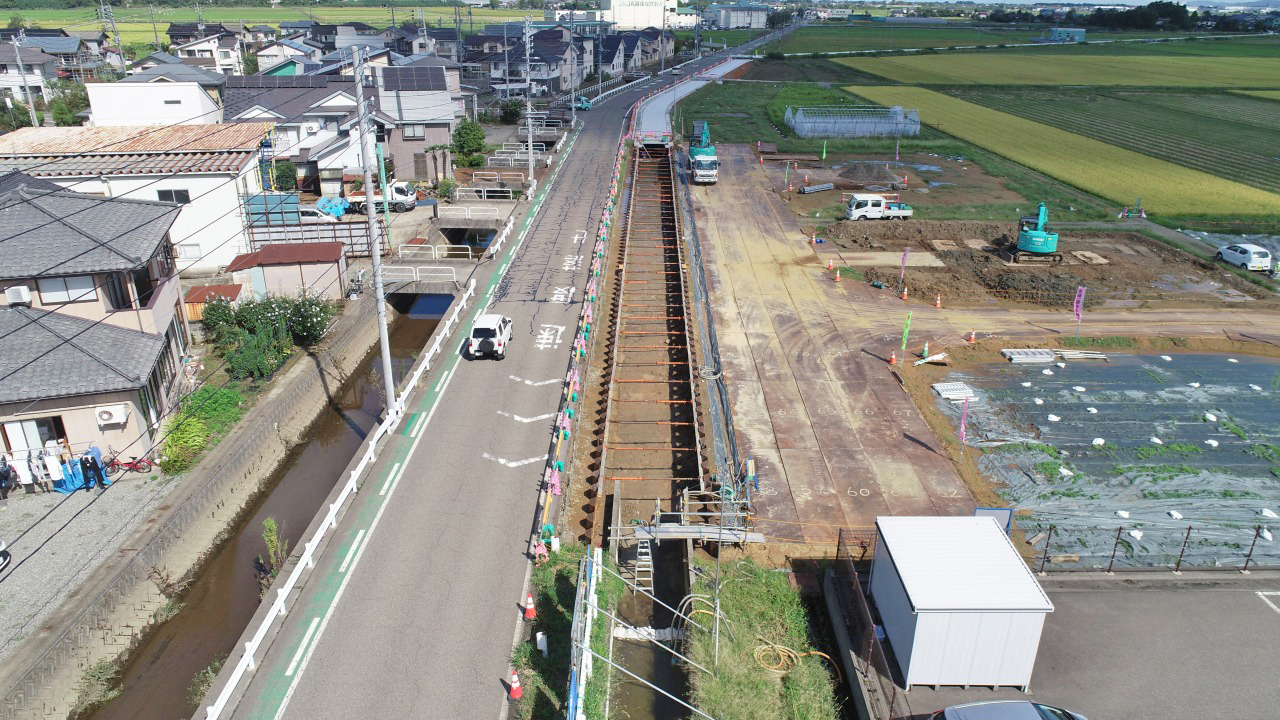

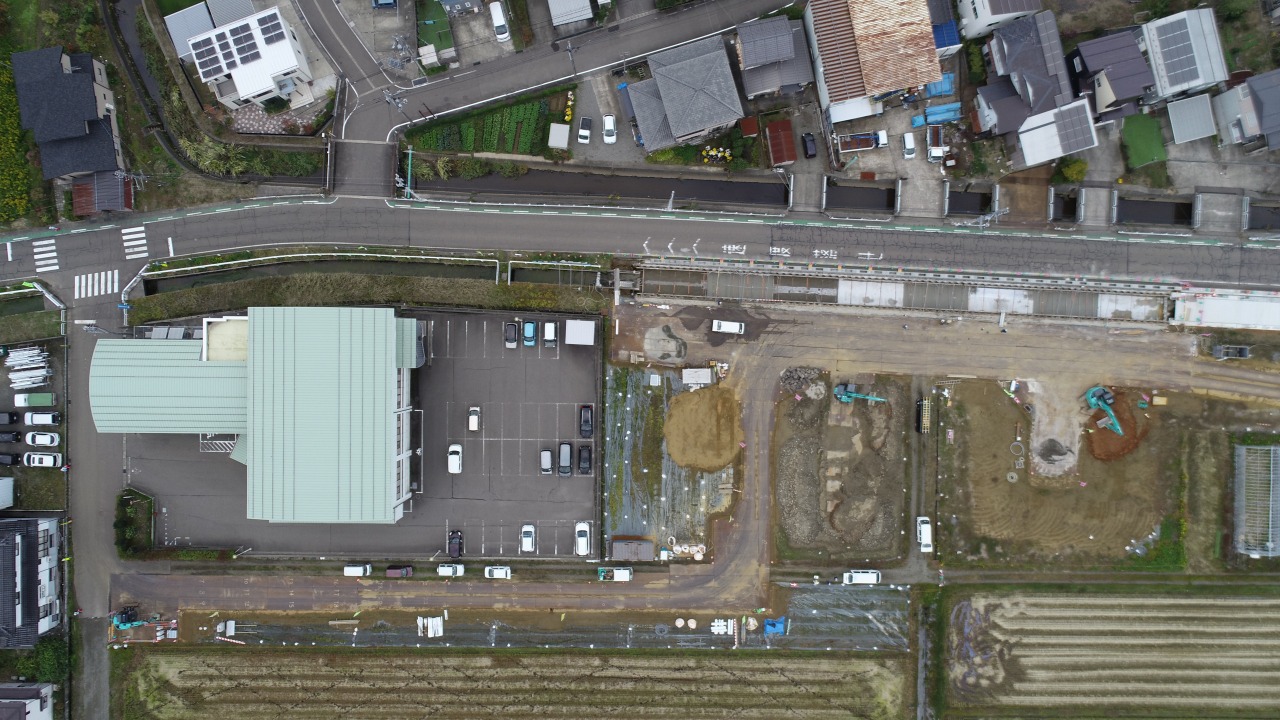

2024年2月末 進捗状況
2024年(令和6年)2月末現在の進捗率は98.5%です。
施工状況写真です。

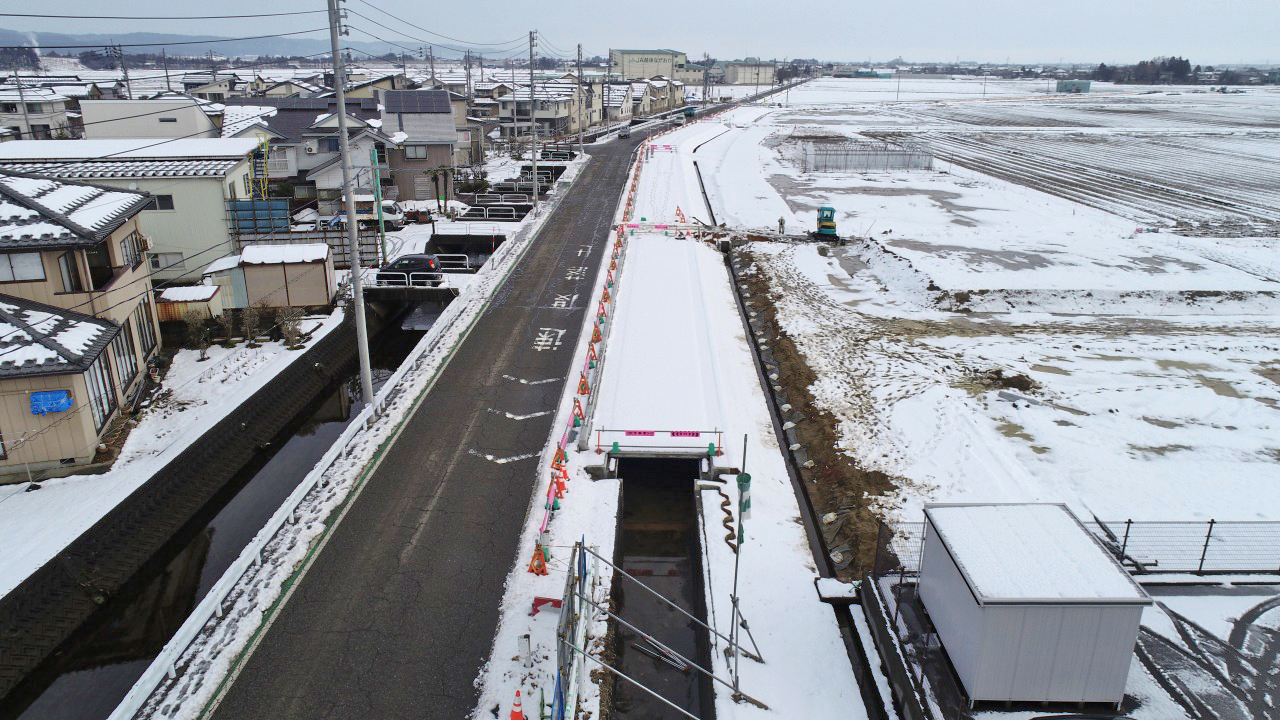

小千谷方面を望む

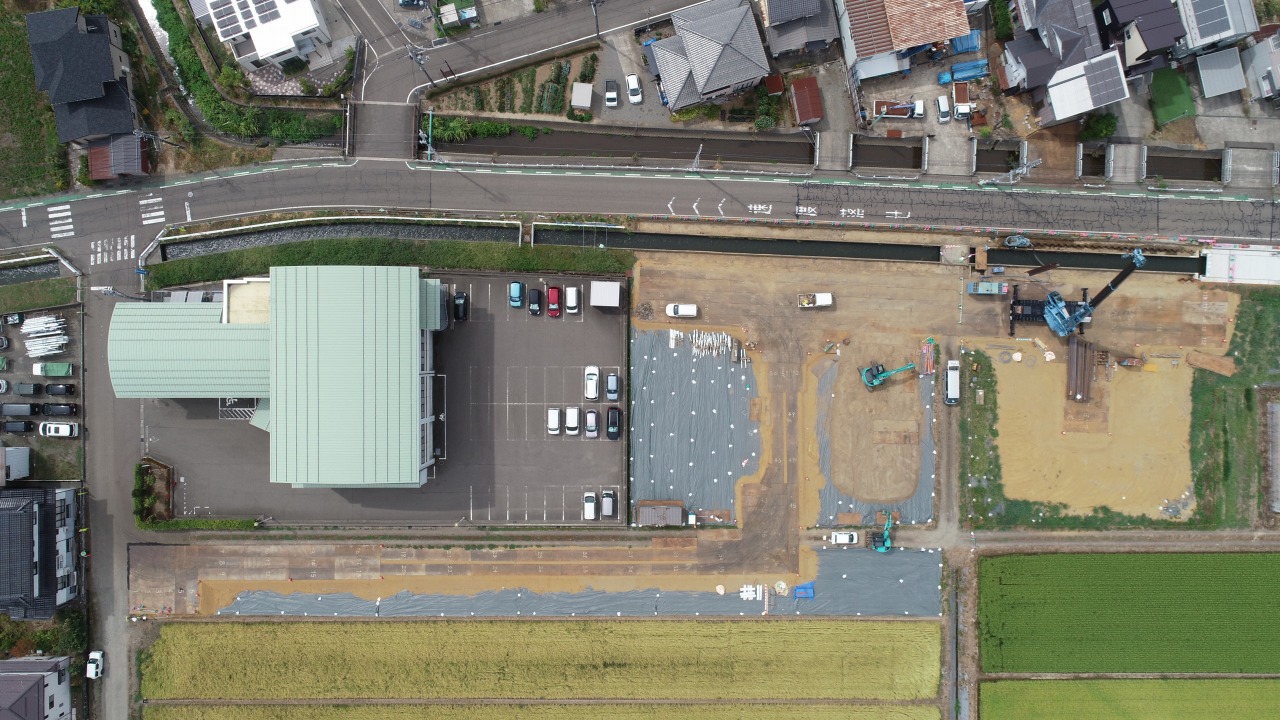

新潟方面を望む
近景 真下を望む
遠景 真下を望む

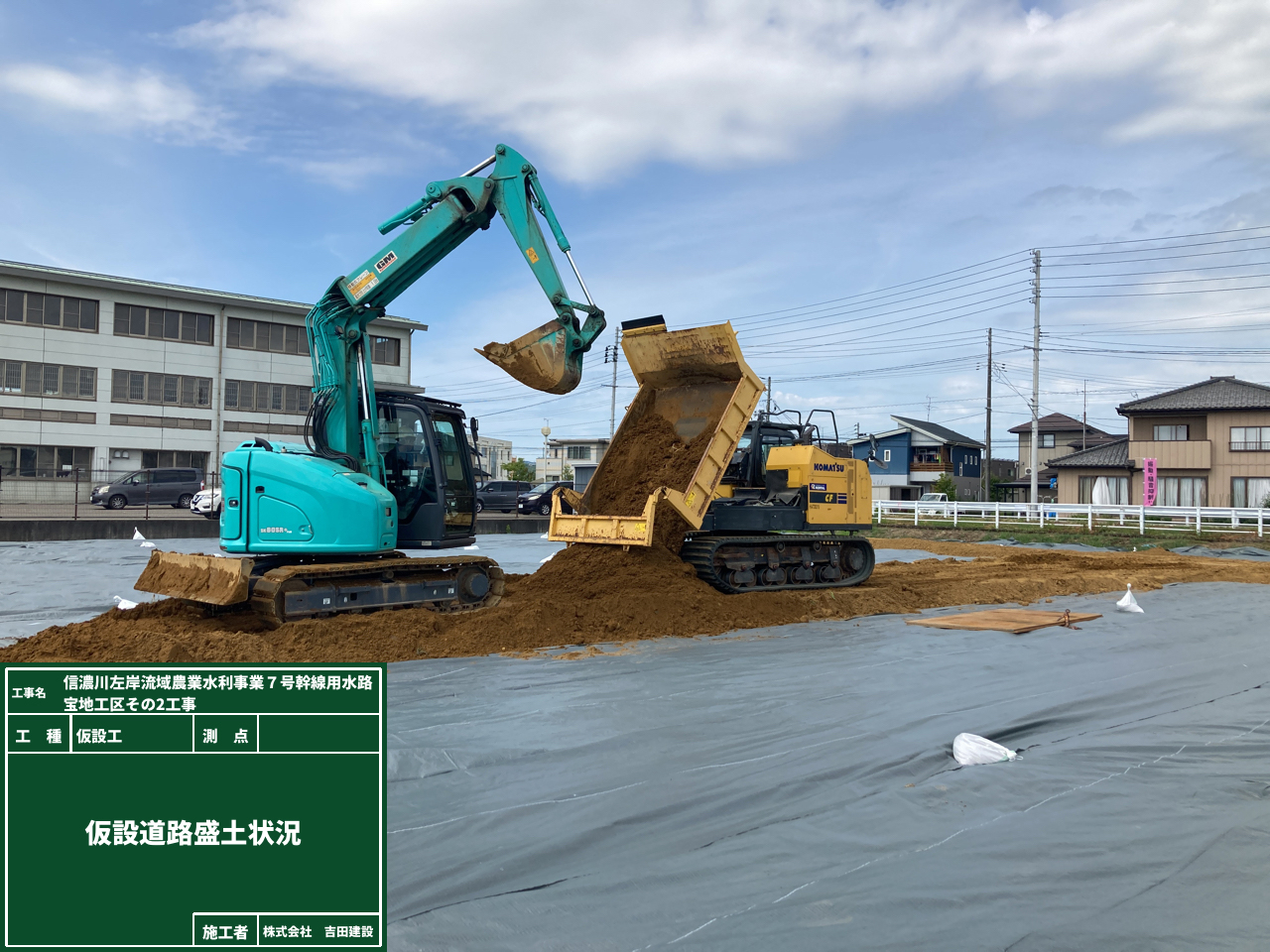

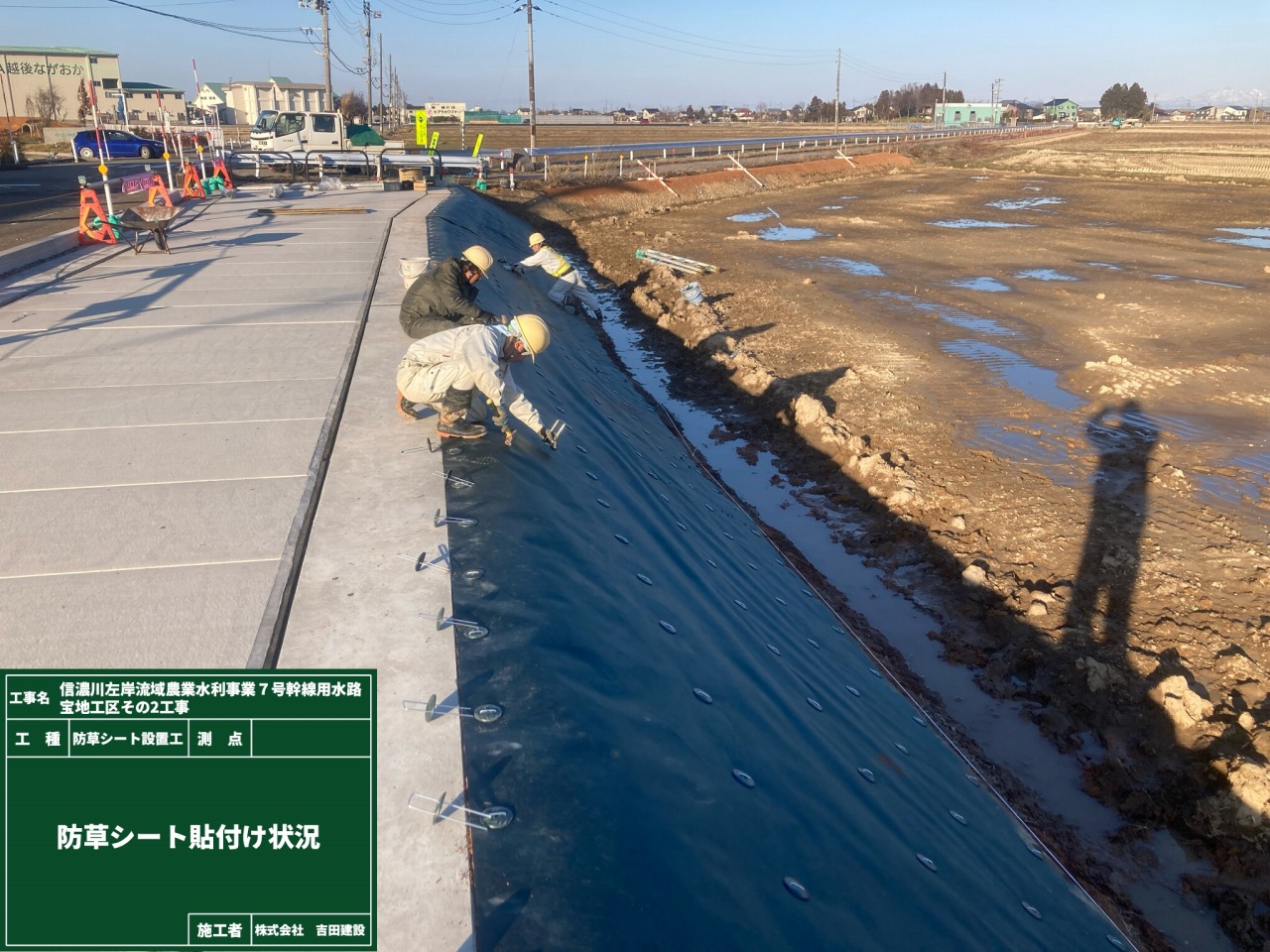

防草シート設置状況
溝畔盛土施工状況

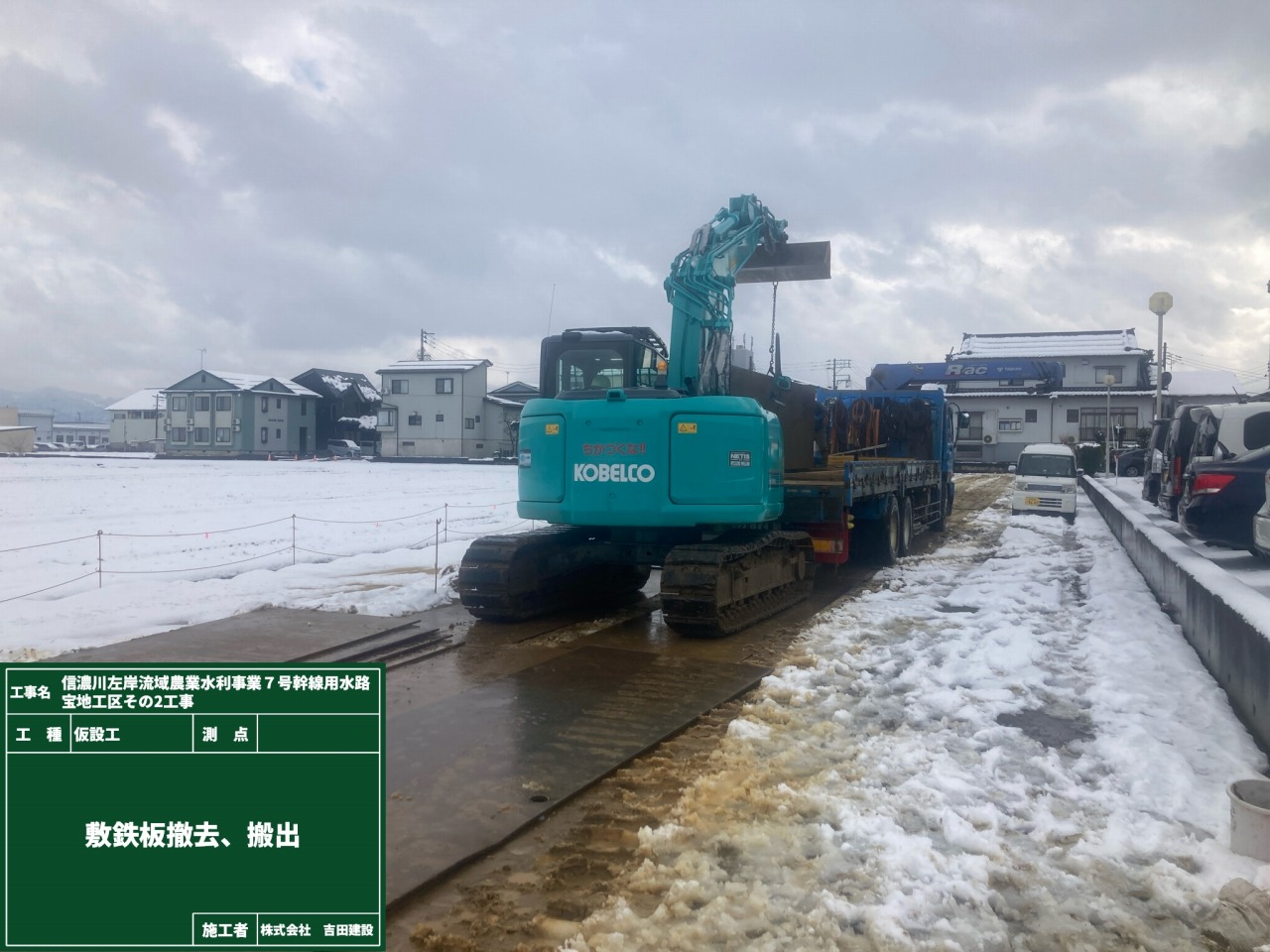

敷鉄板撤去・搬出
2月13日から作業を再開しました。
残り農道舗装工、仮設道路撤去で作業が終了します。残りわずかですが安全作業で進めてまいります。

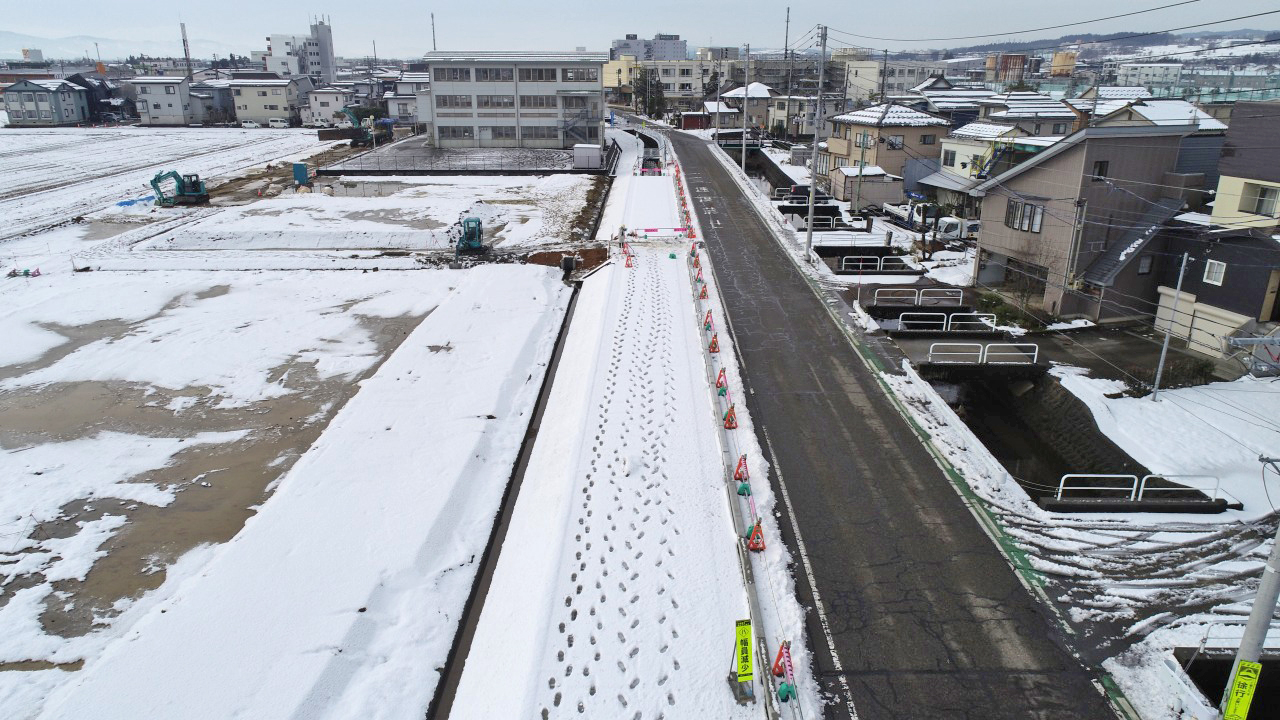

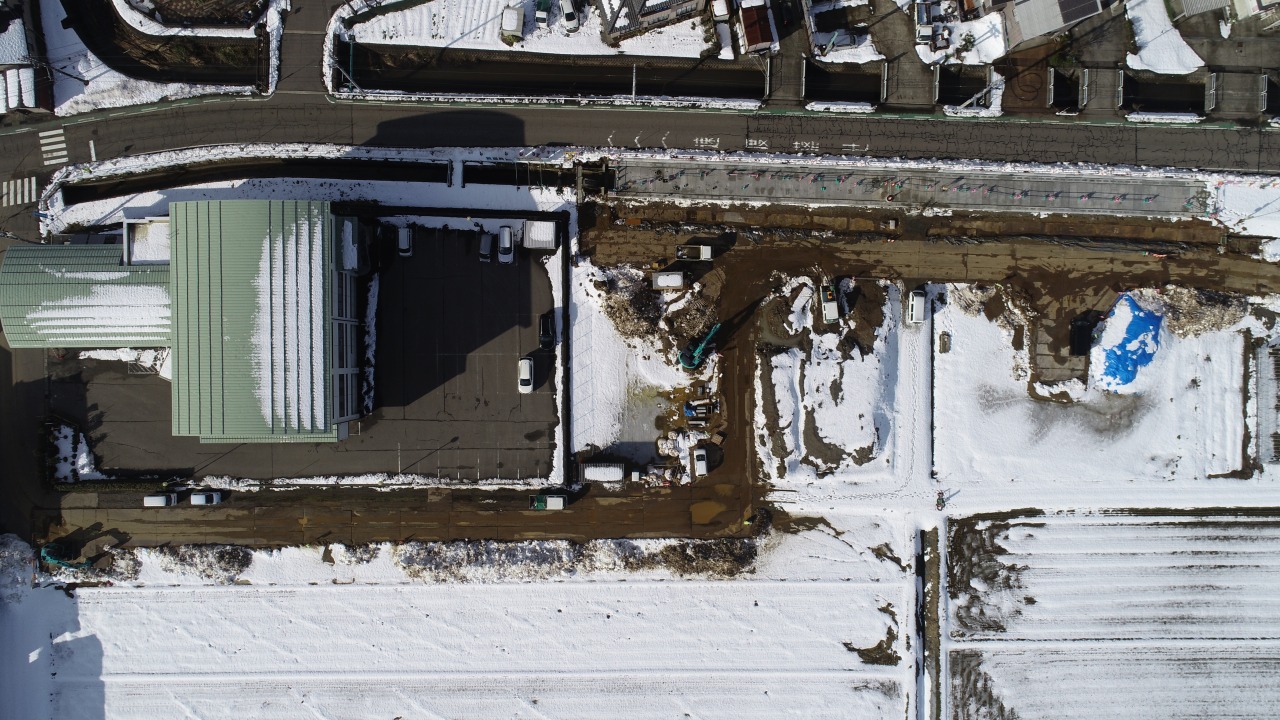

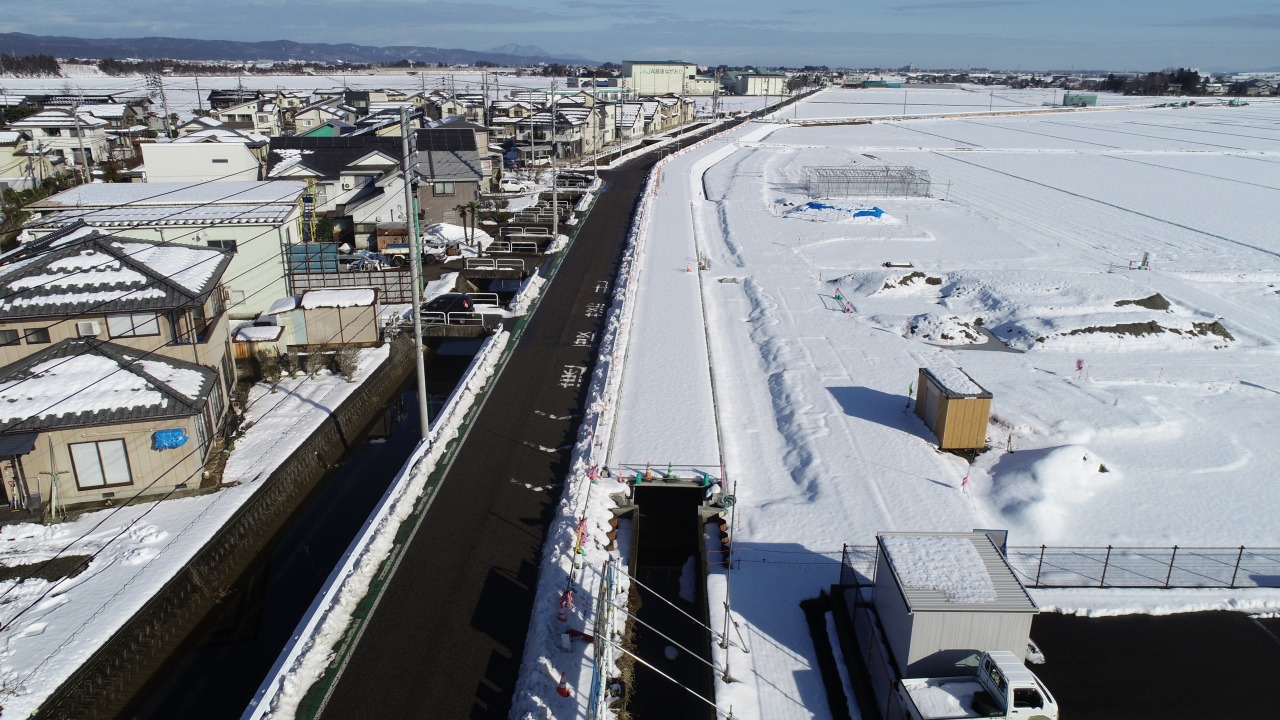

2024年1月末 進捗状況
2024年(令和6年)1月末現在の進捗率は94.7%です。
施工状況写真です。

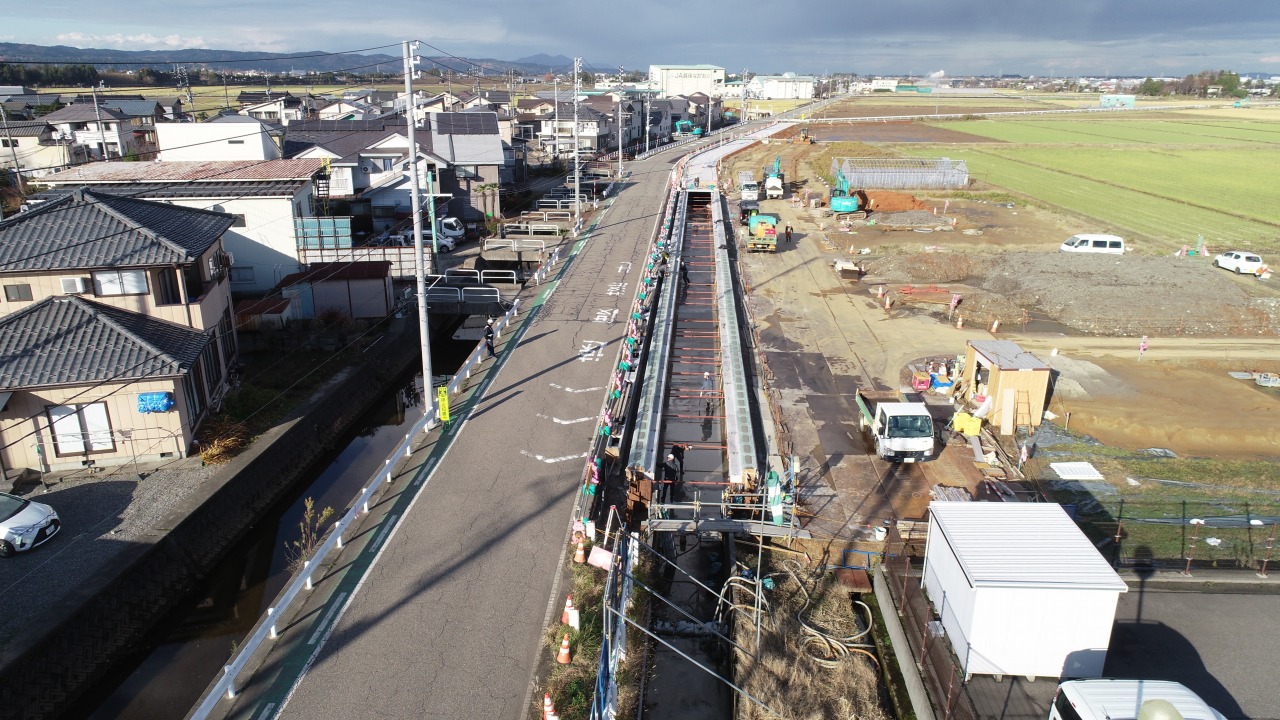

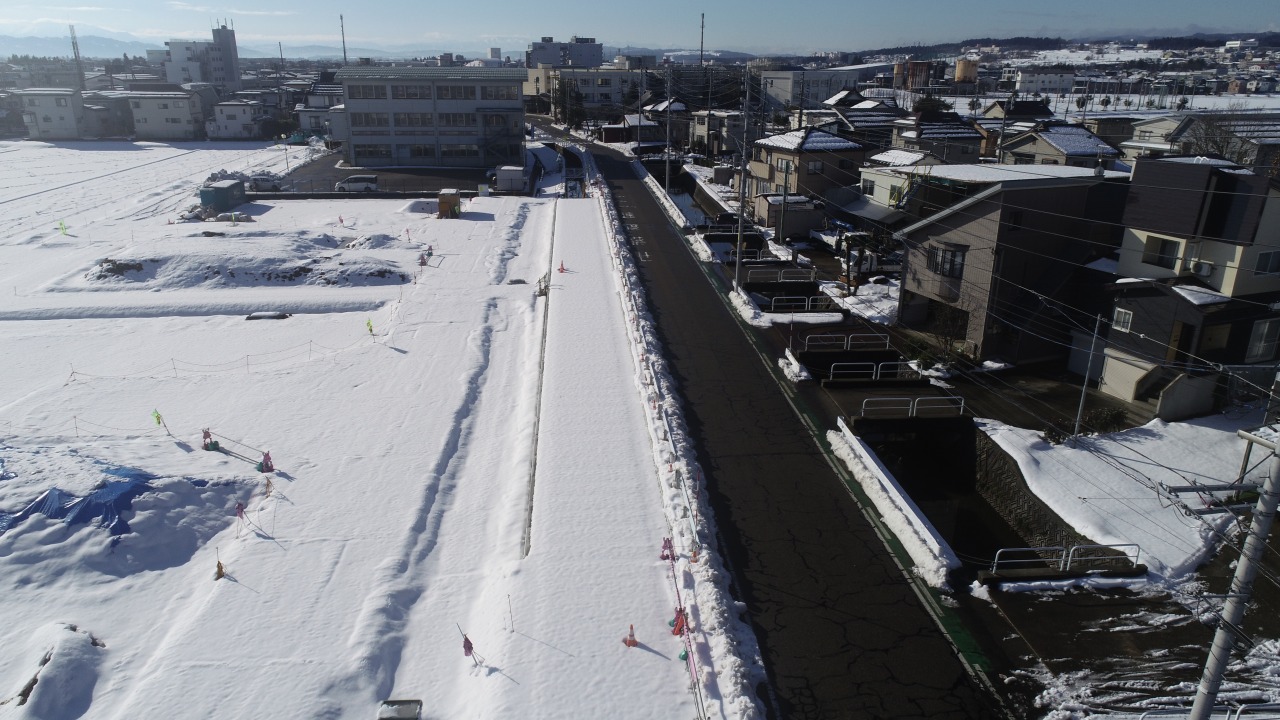

小千谷方面を望む
新潟方面を望む

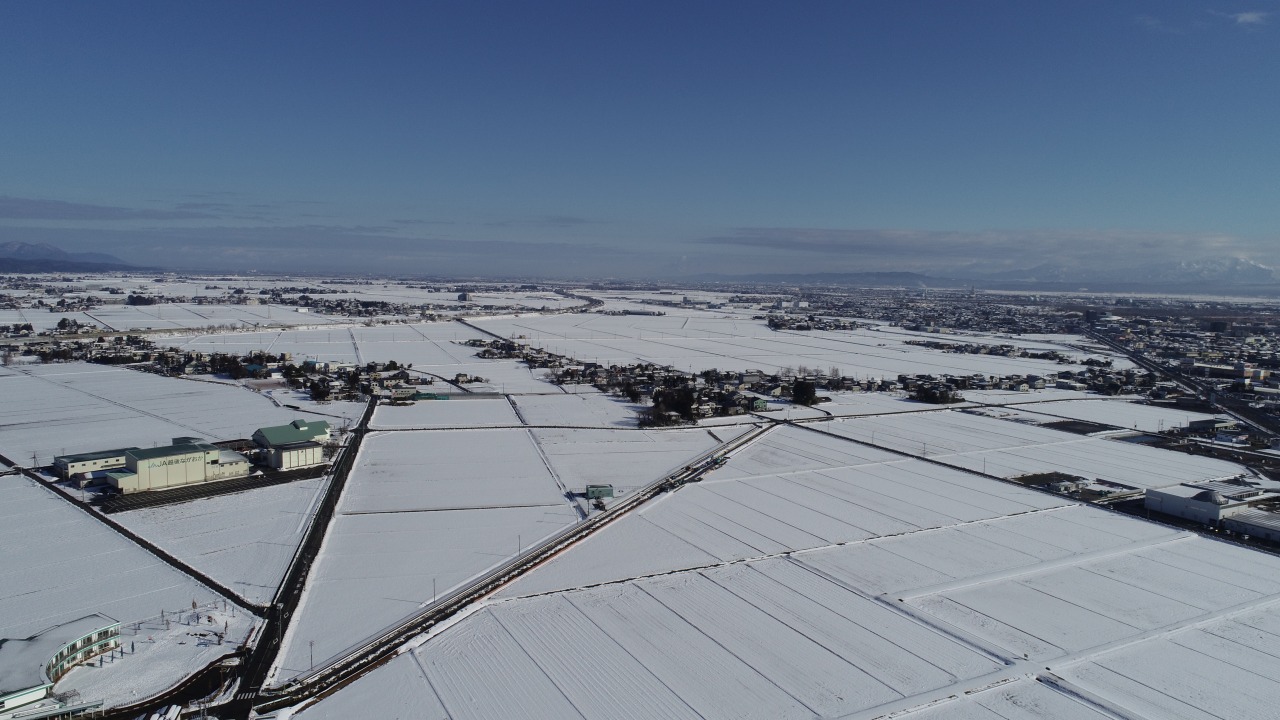

近景 真下を望む
遠景 真下を望む
全体を望む
現場作業は一時中断しています。2月中旬頃に、作業を再開していきます。

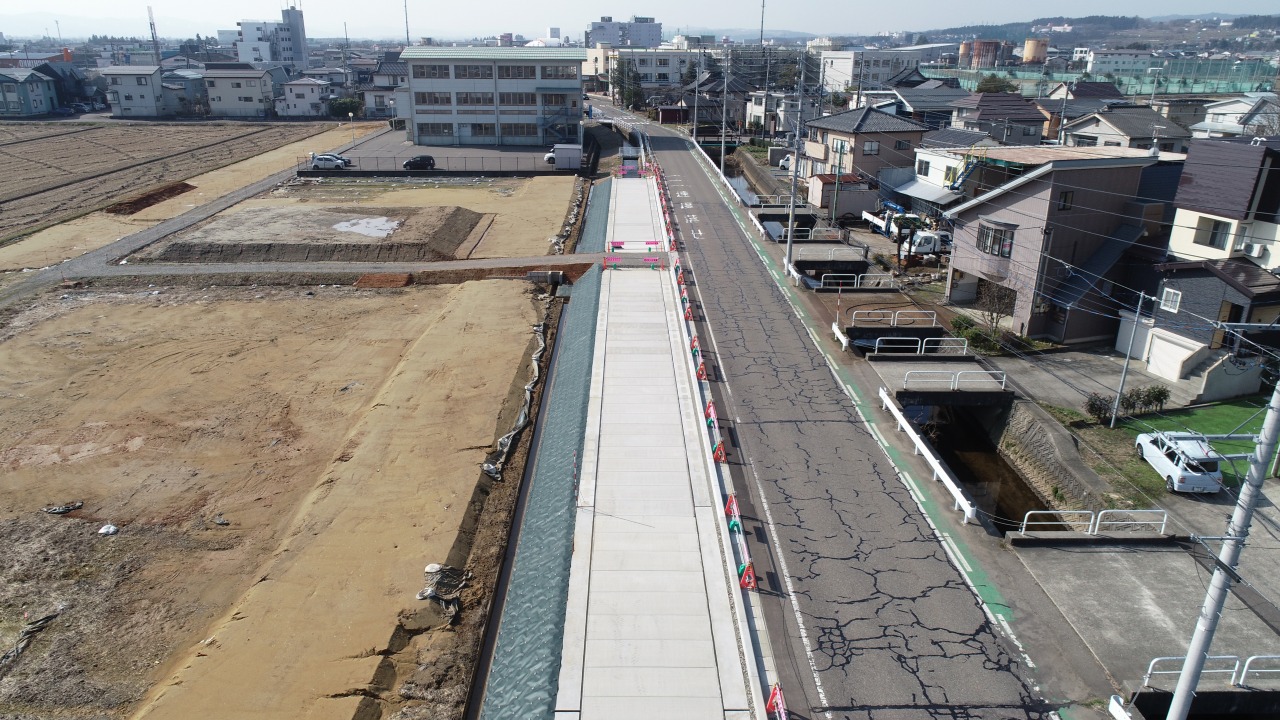

2023年12月末 進捗状況
2023年(令和5年)12月末現在の進捗率は94.7%です。
施工状況写真です。
小千谷方面を望む
新潟方面を望む

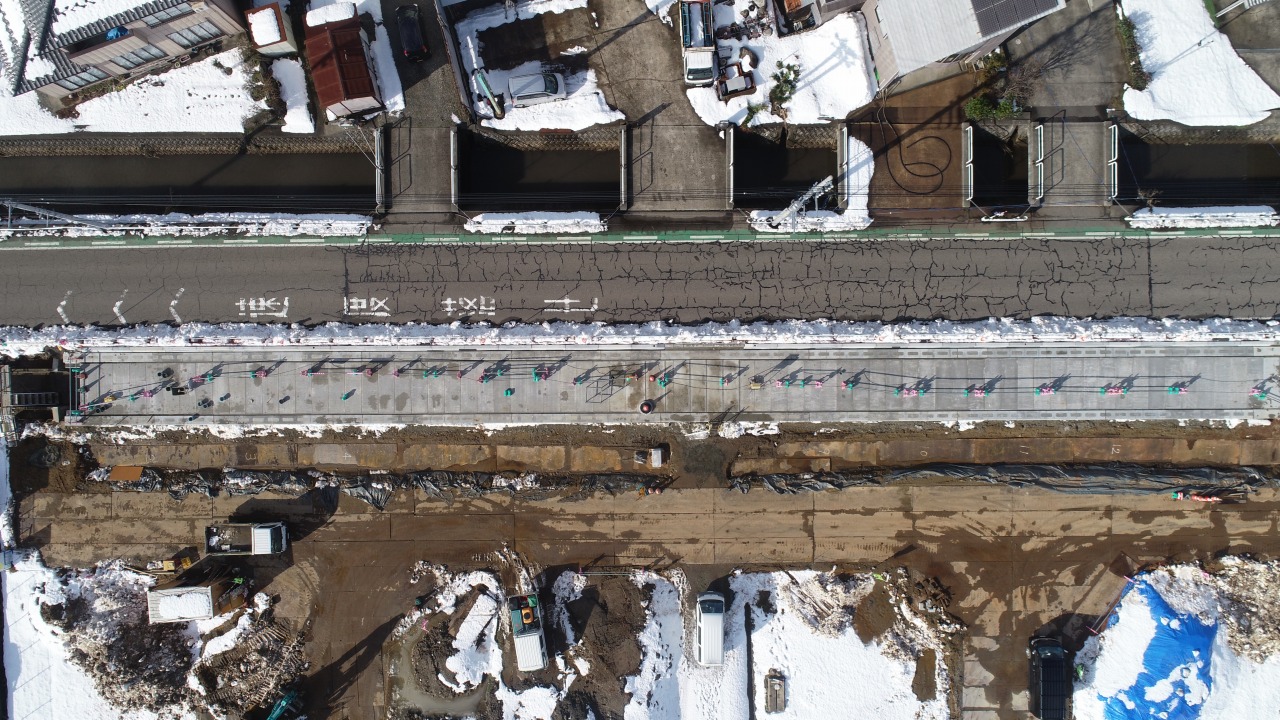

近景 真下を望む
遠景 真下を望む

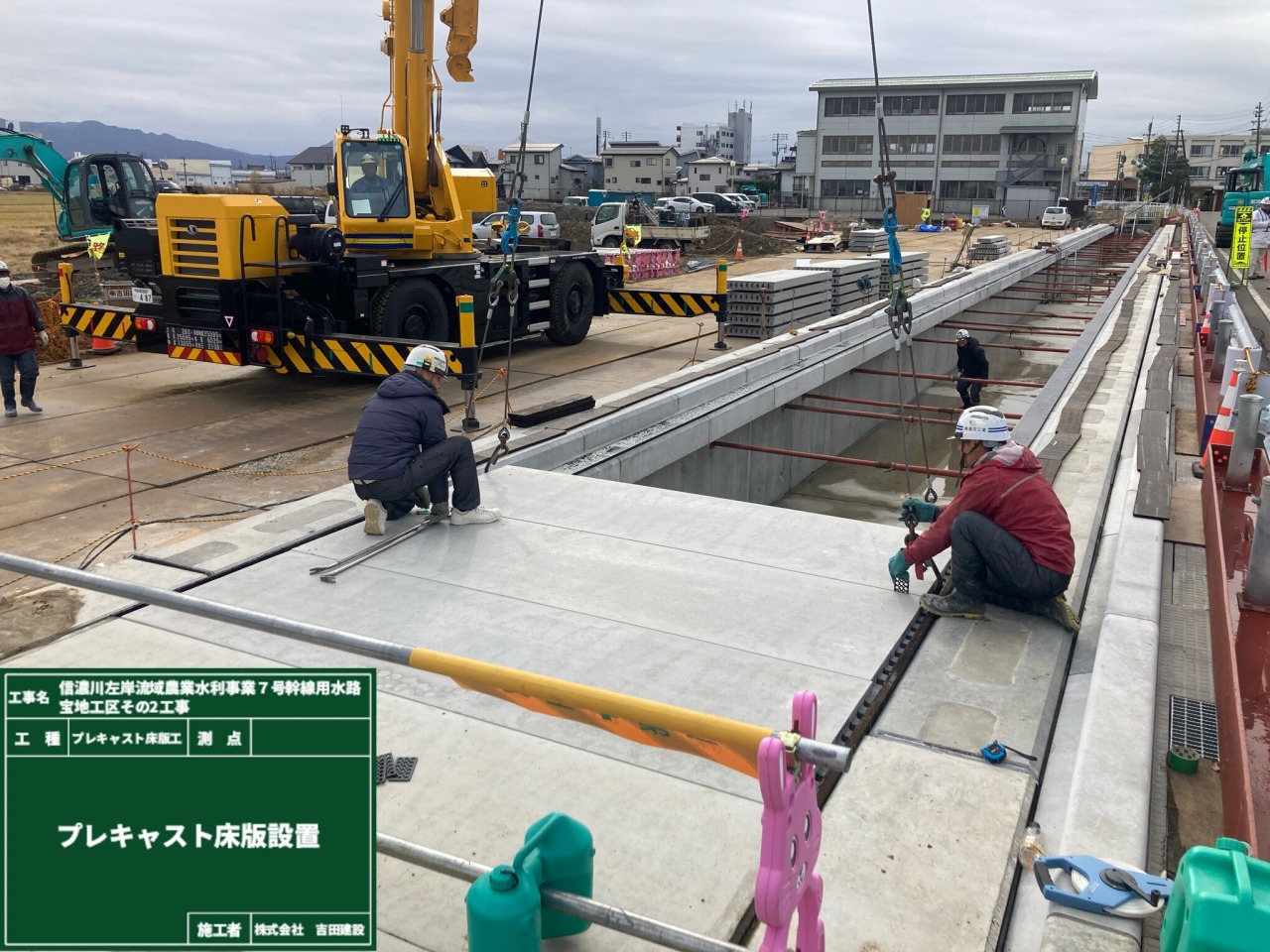

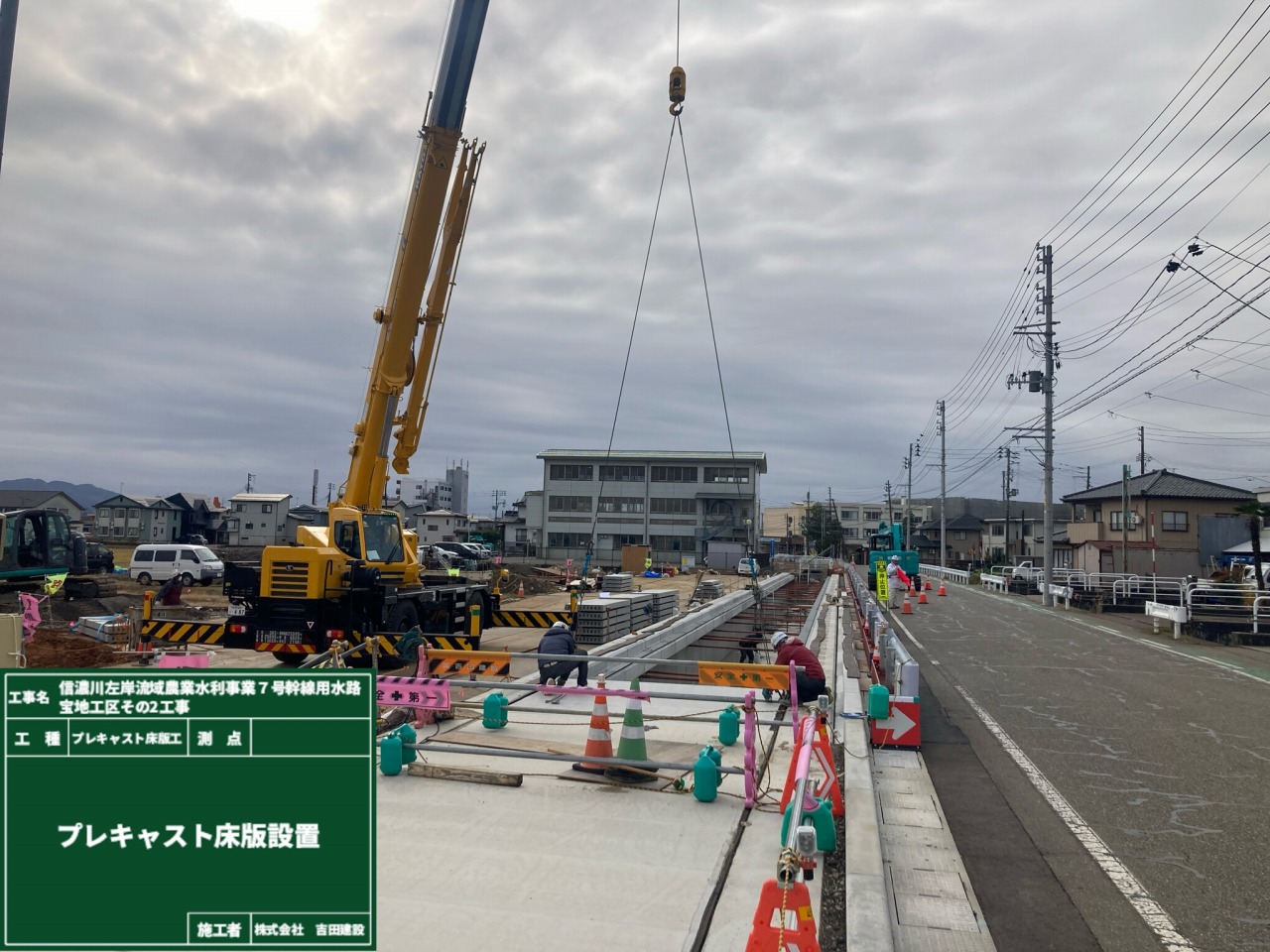

プレキャスト床版設置状況
プレキャスト床版設置状況

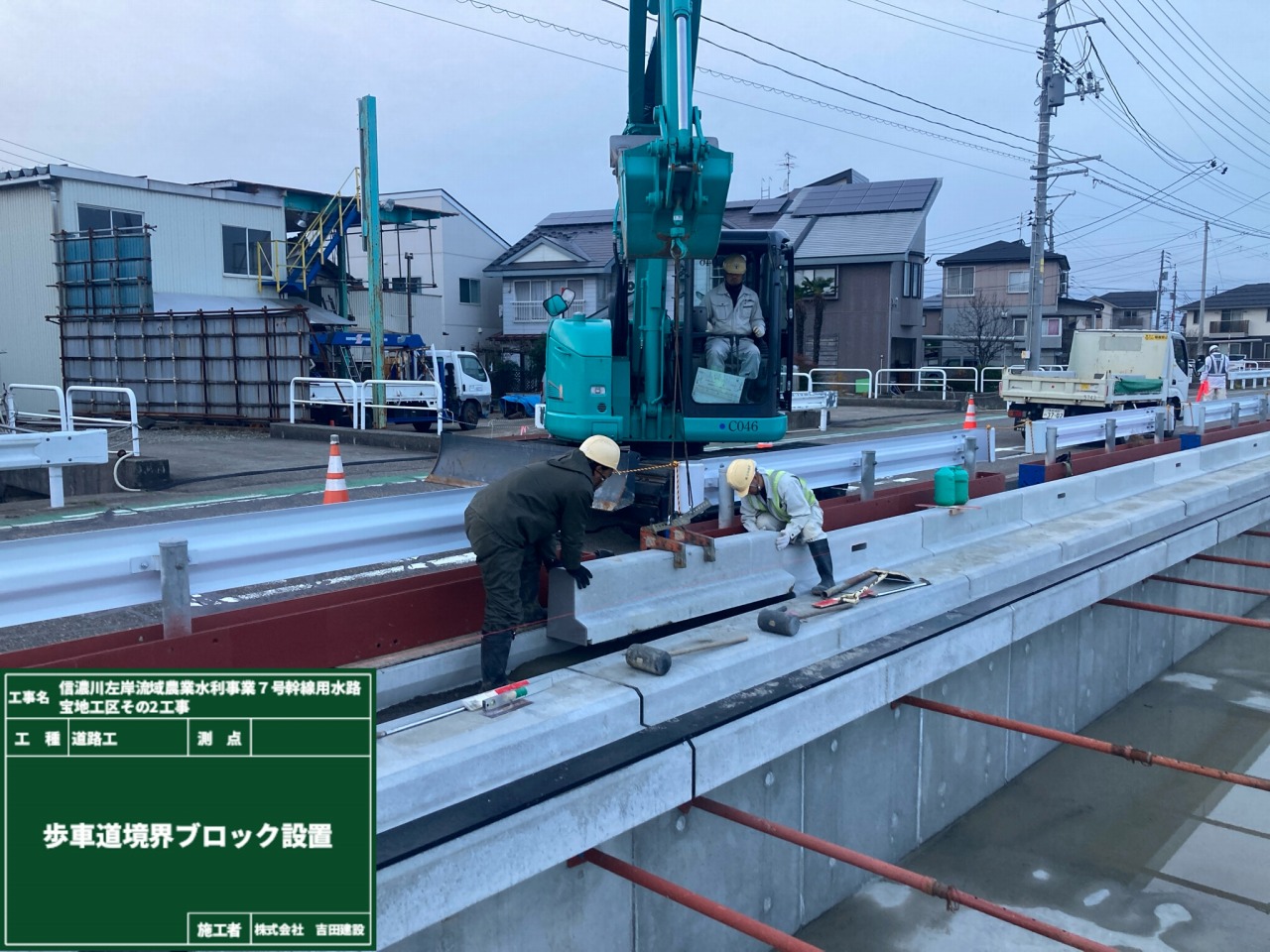

歩車道境界ブロック設置状況
鋼矢板護岸水路施工完了
年内に鋼矢板護岸水路及び道路工の施工が完了しました。
1月~2月中旬までは降雪が多い為、作業の進捗率、降雪による事故等を考慮しまして、現場作業は一時中断いたします。
降雪が落ち着いた頃に、残りの仮設道路撤去等を進めてまいります。
2023年11月末 進捗状況
2023年(令和5年)11月末現在の進捗率は80.0%です。
施工状況写真です。

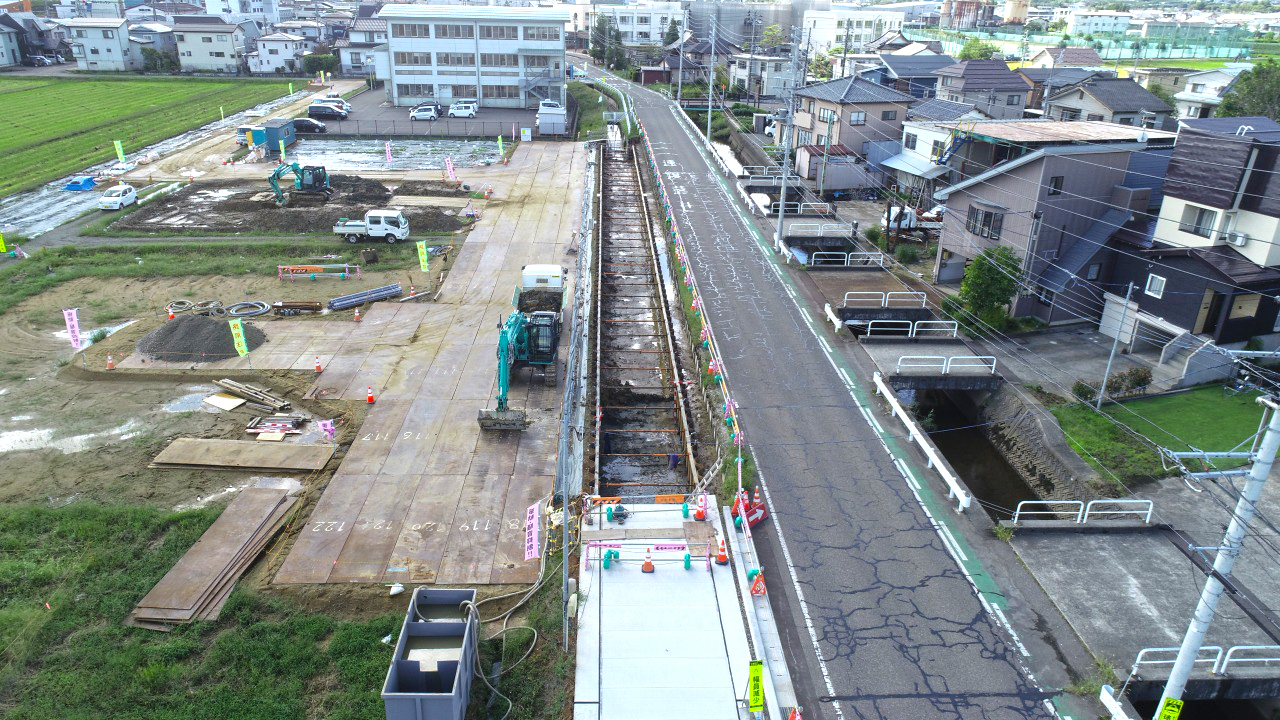

小千谷方面を望む
新潟方面を望む
近景 真下を望む
遠景 真下を望む

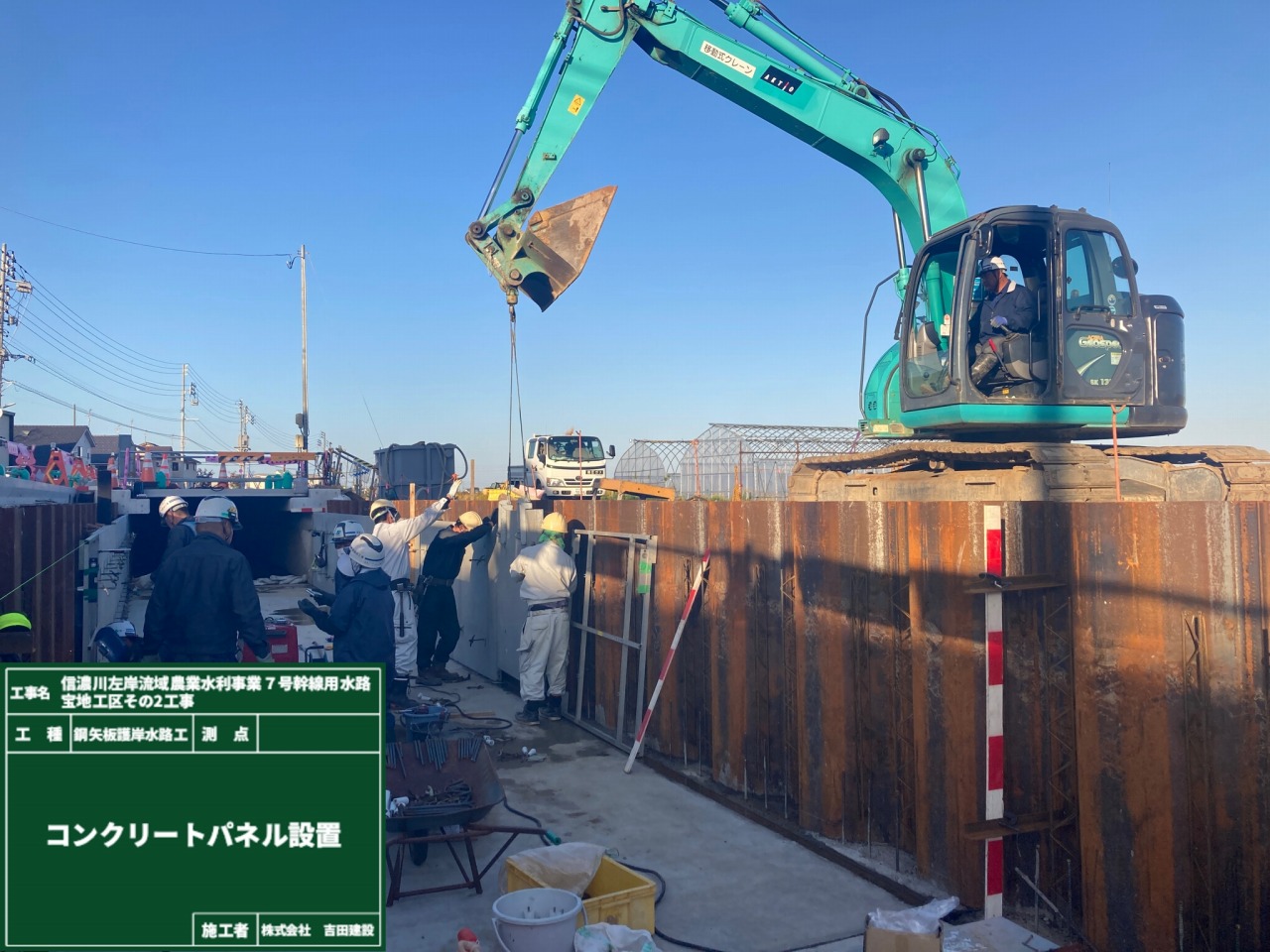

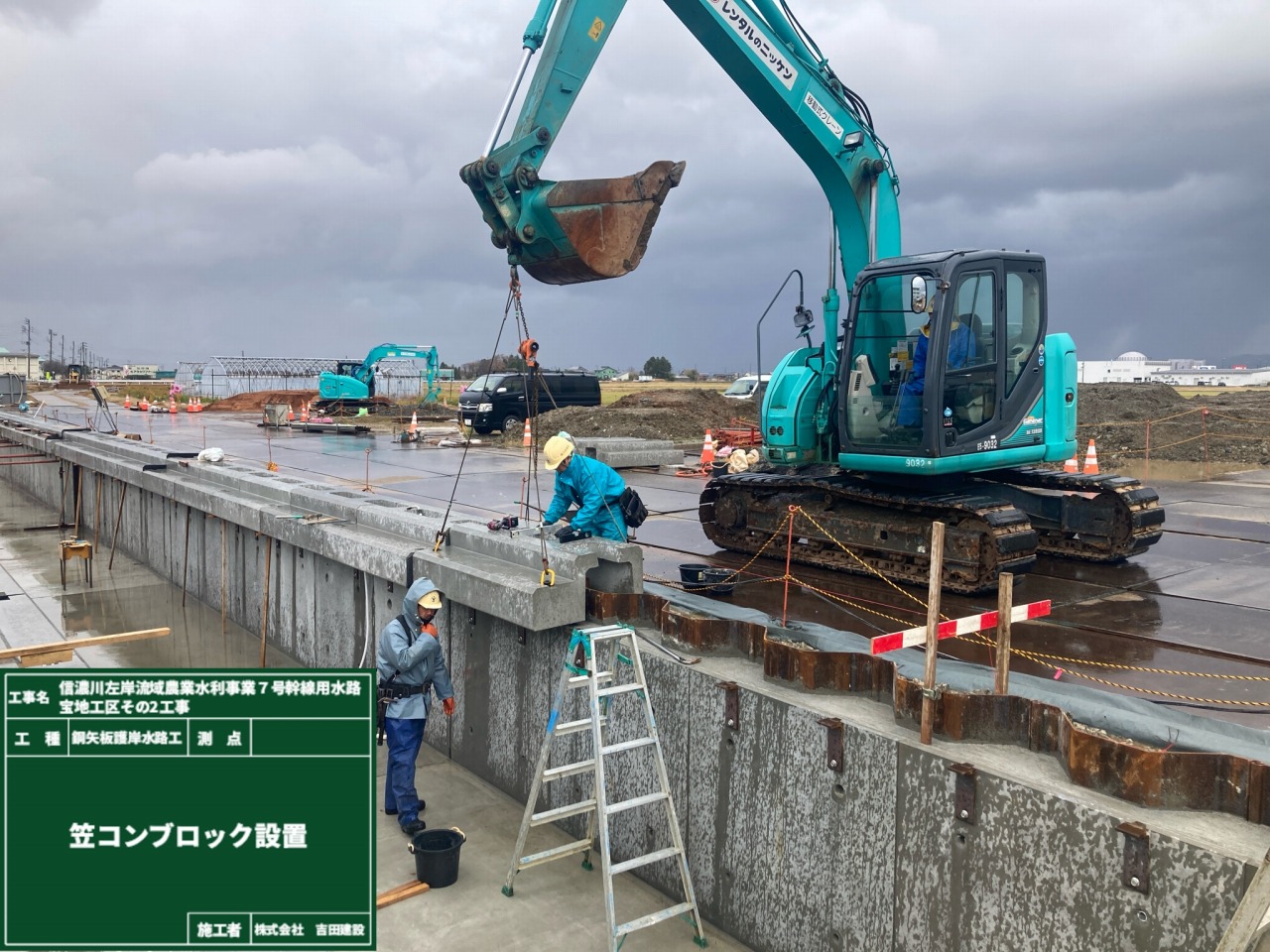

コンクリートパネル設置状況
笠コンブロック設置状況

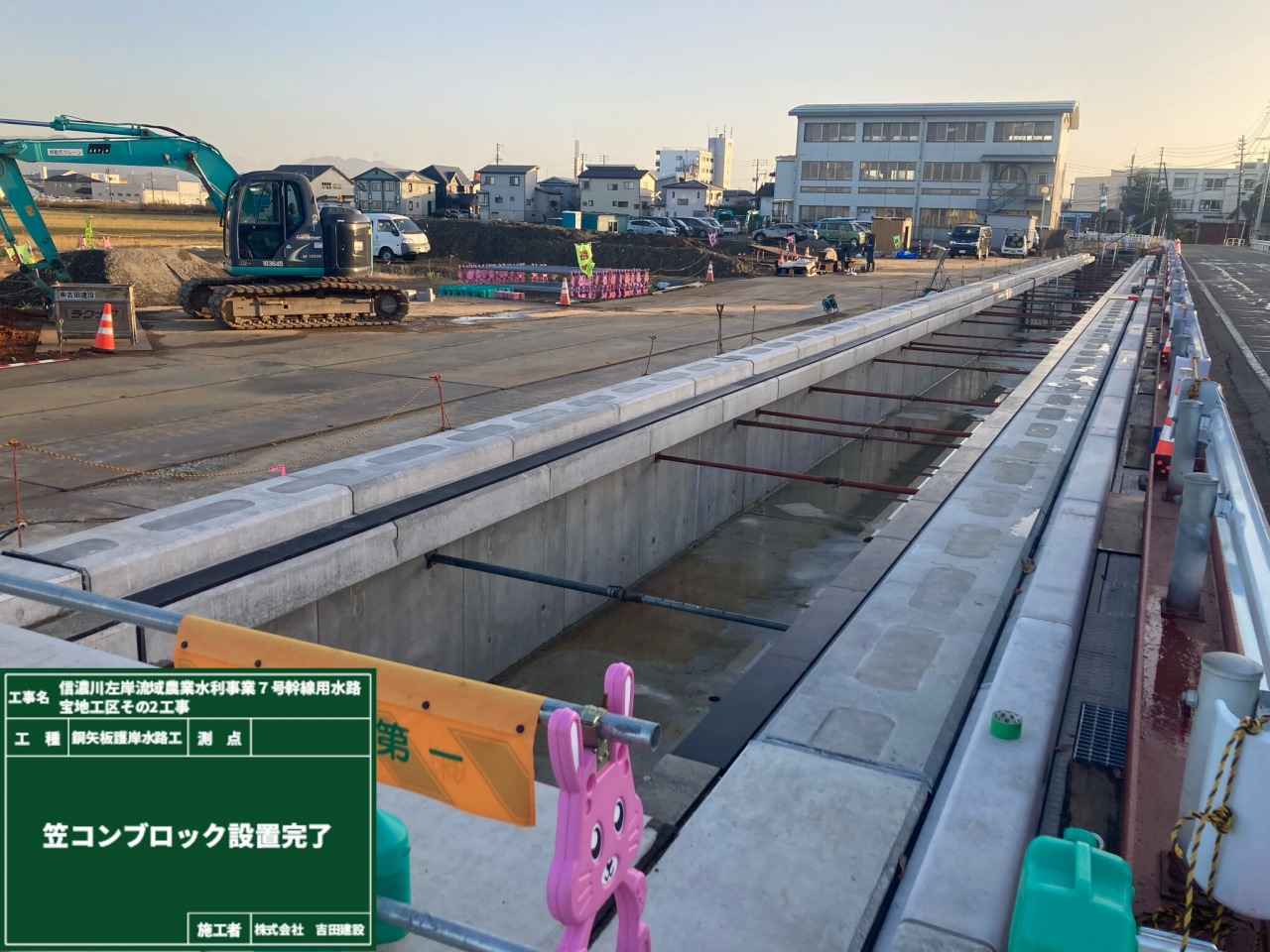

笠コンブロック設置完了

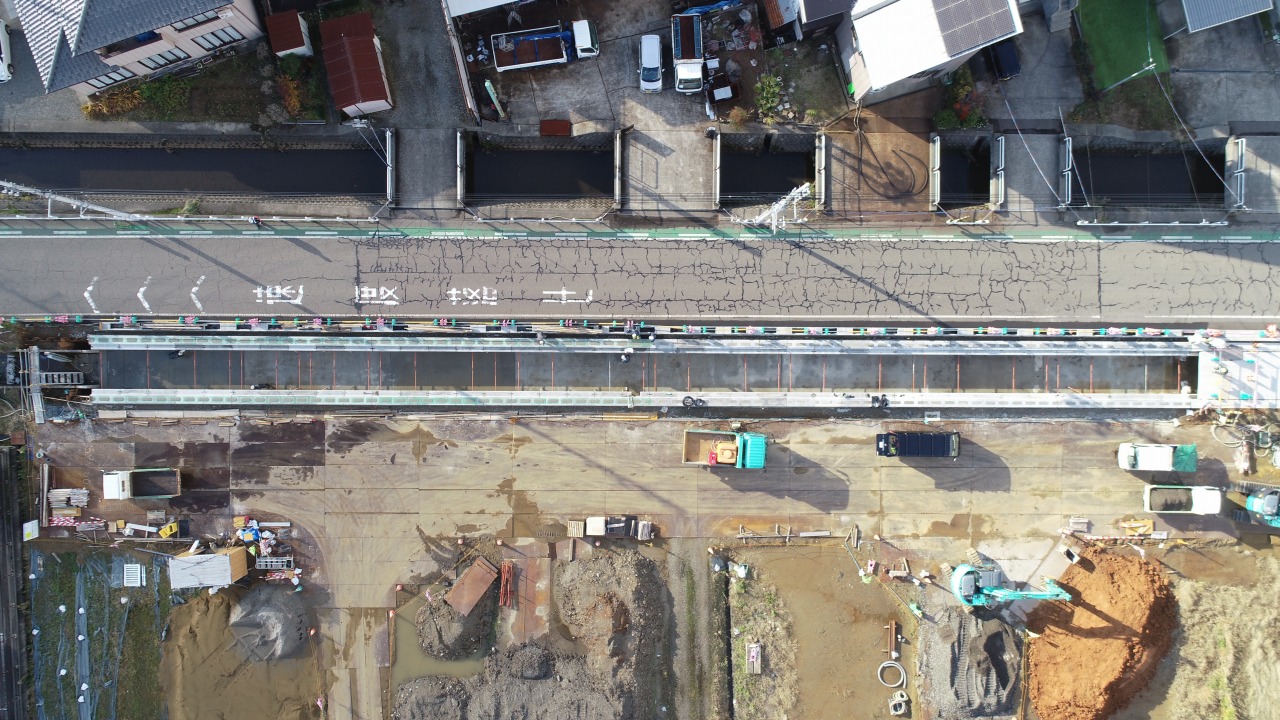

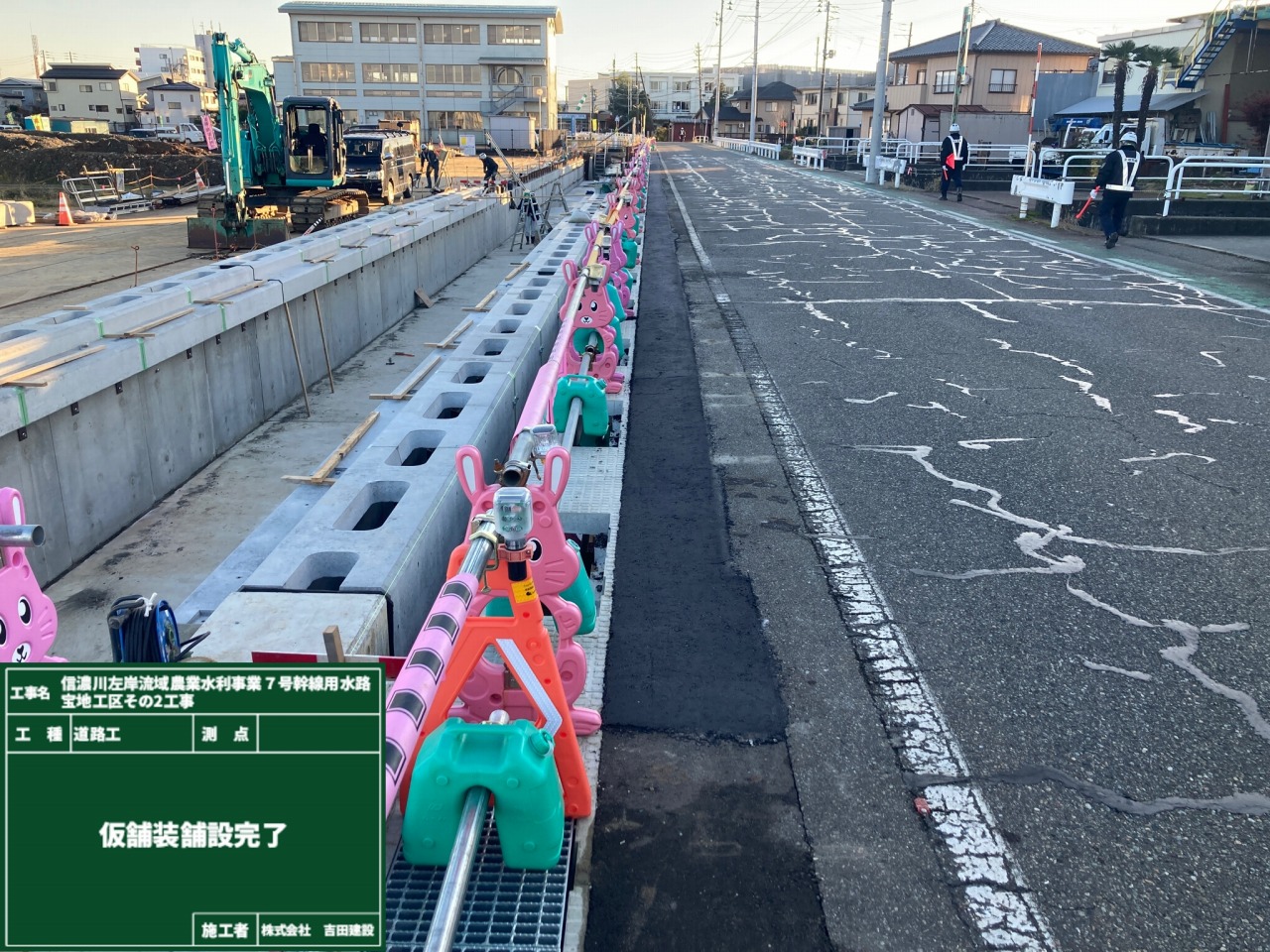

仮舗装舗設完了
コンクリートパネル及び笠コンブロック設置が完了しました。
12月中旬からプレキャスト床版を設置して鋼矢板護岸水路が完成します。
その後、盛土整形、仮設道路撤去と進めてまいります。
道路工のほうは、仮舗装が完了し、残り縁石工を施工して完了となります
2023年10月末 進捗状況
2023年(令和5年)10月末現在の進捗率は56.9%です。
施工状況写真です。

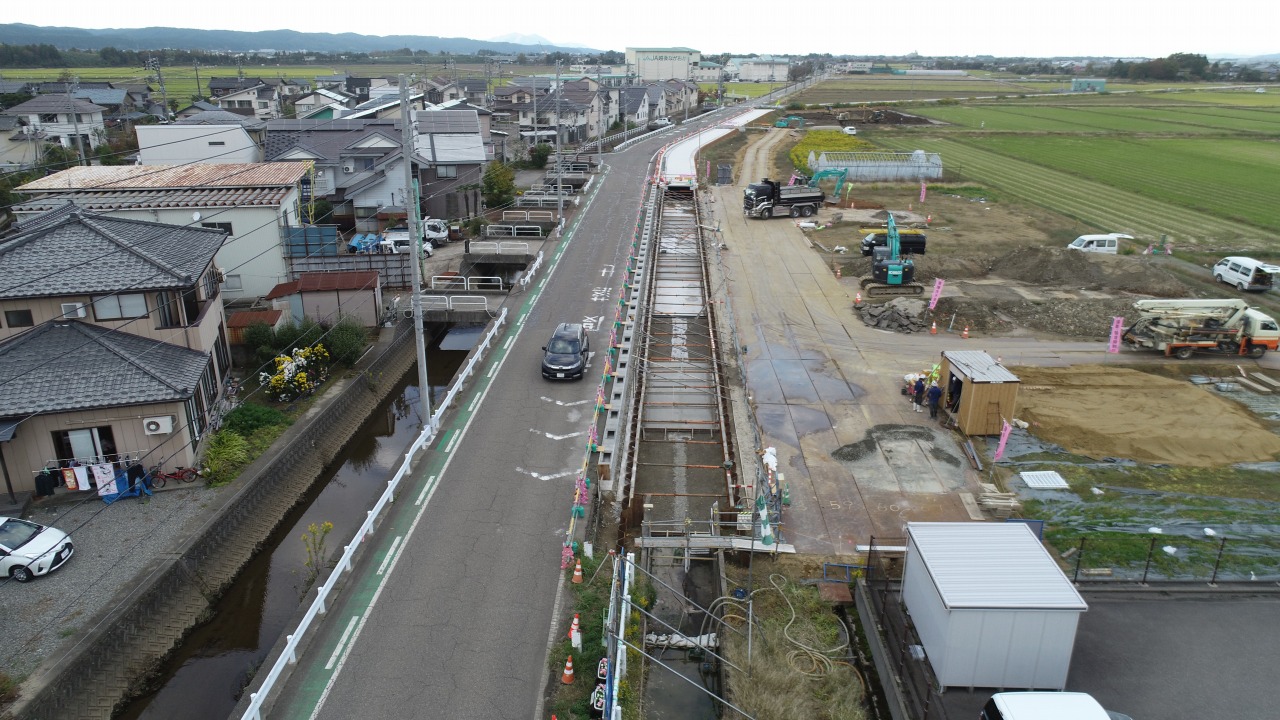

小千谷方面を望む
新潟方面を望む
近景 真下を望む
遠景 真下を望む

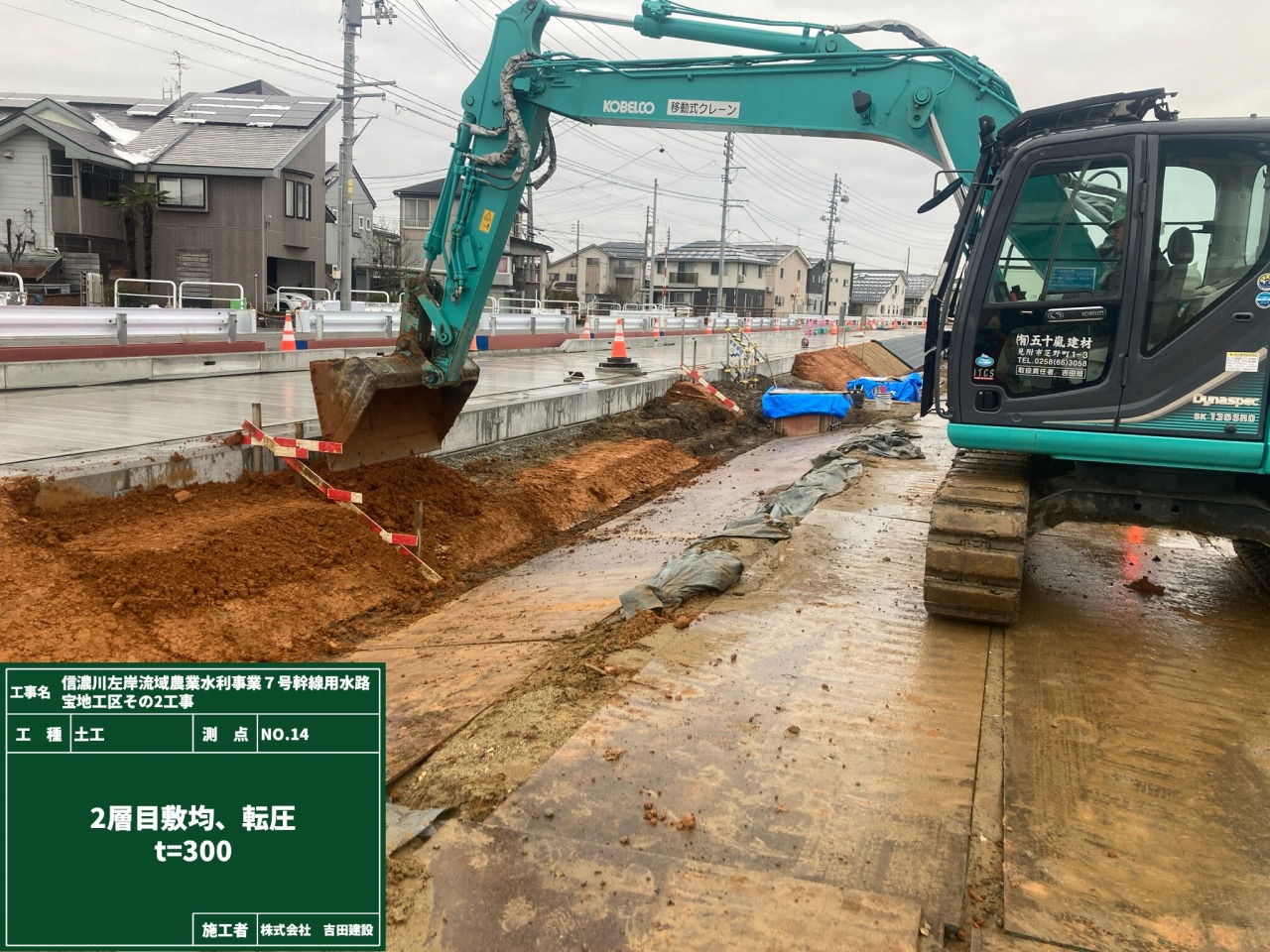

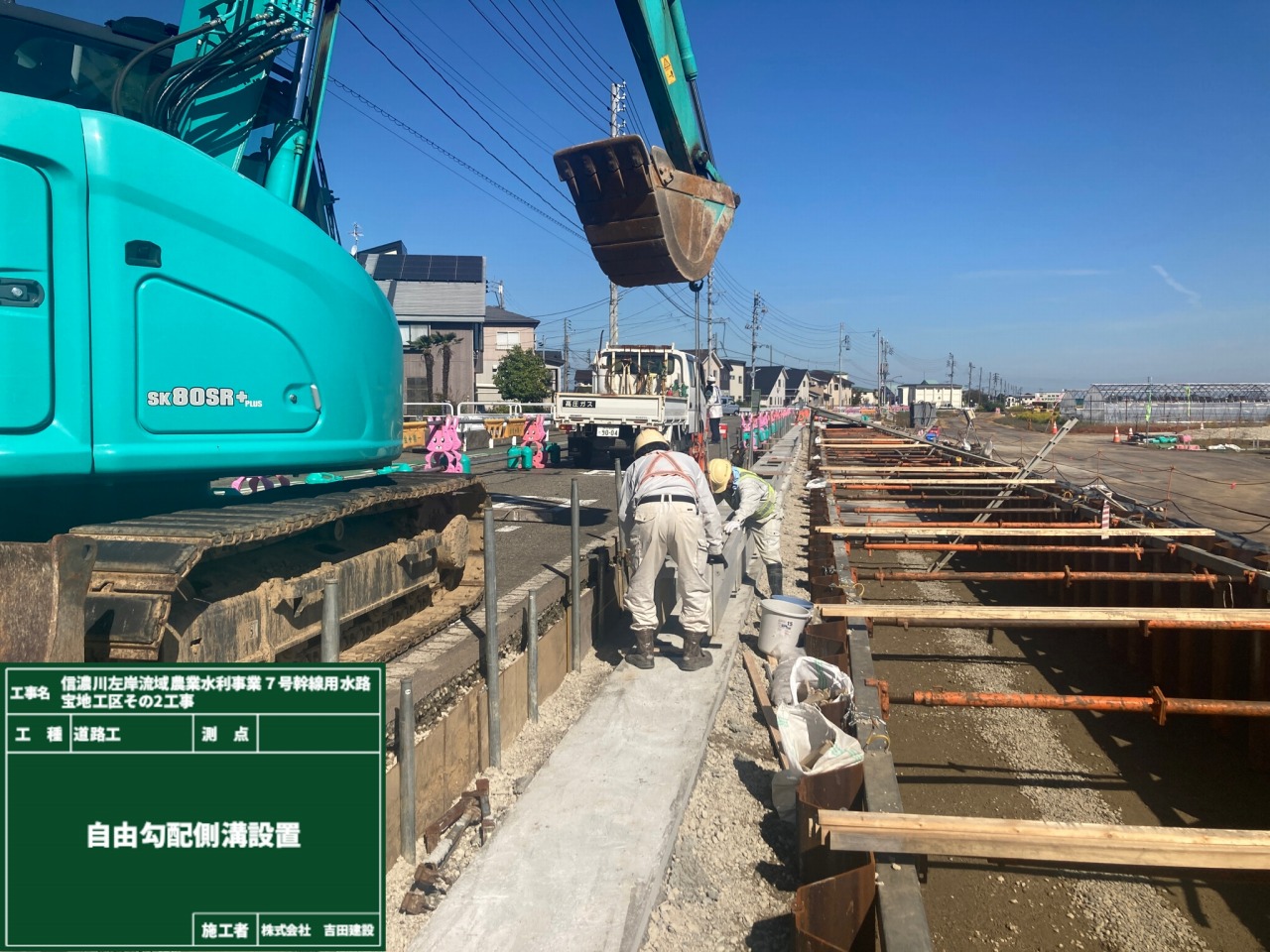

自由勾配側溝設置状況

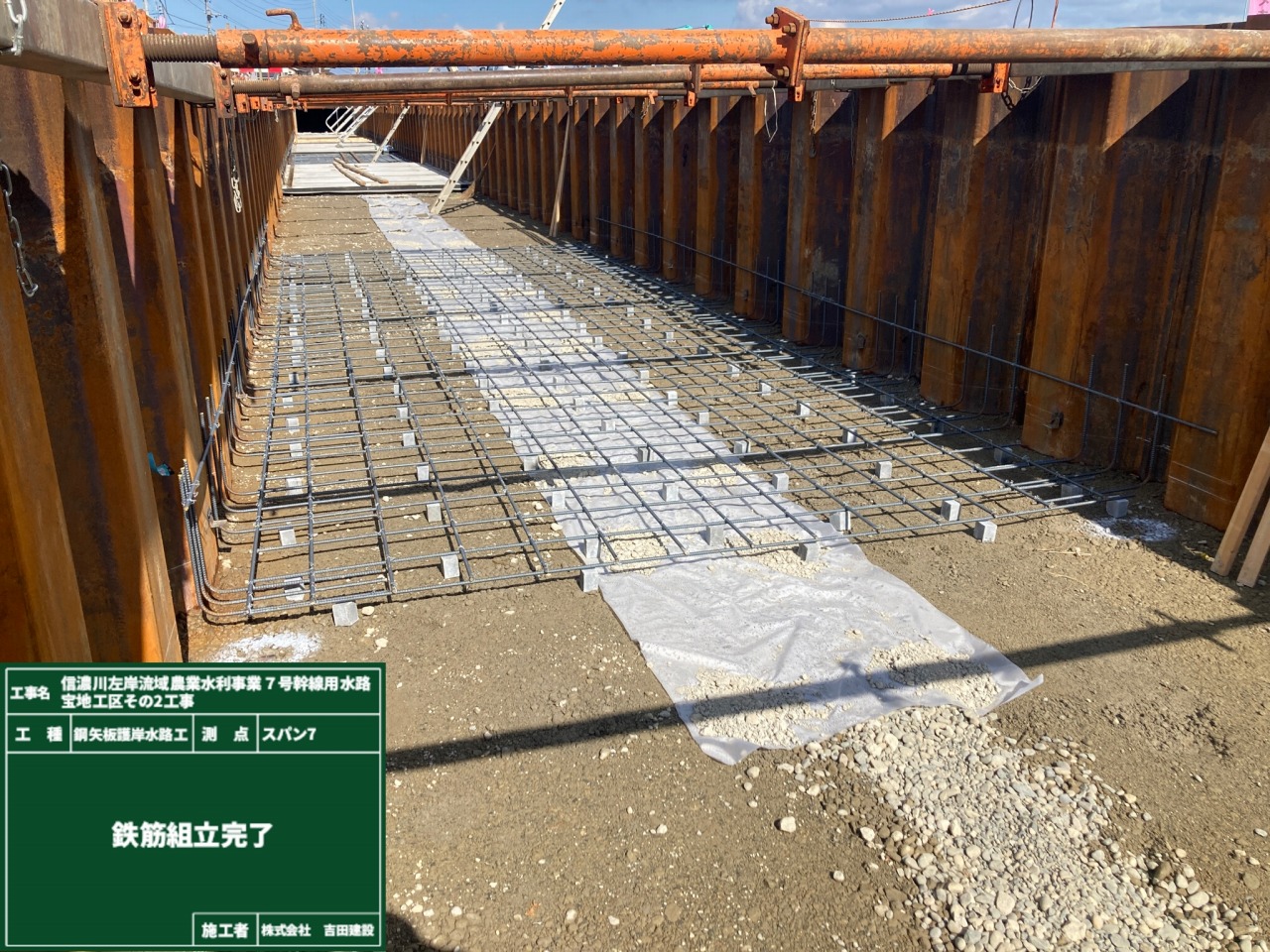

底版コンクリート鉄筋組立完了

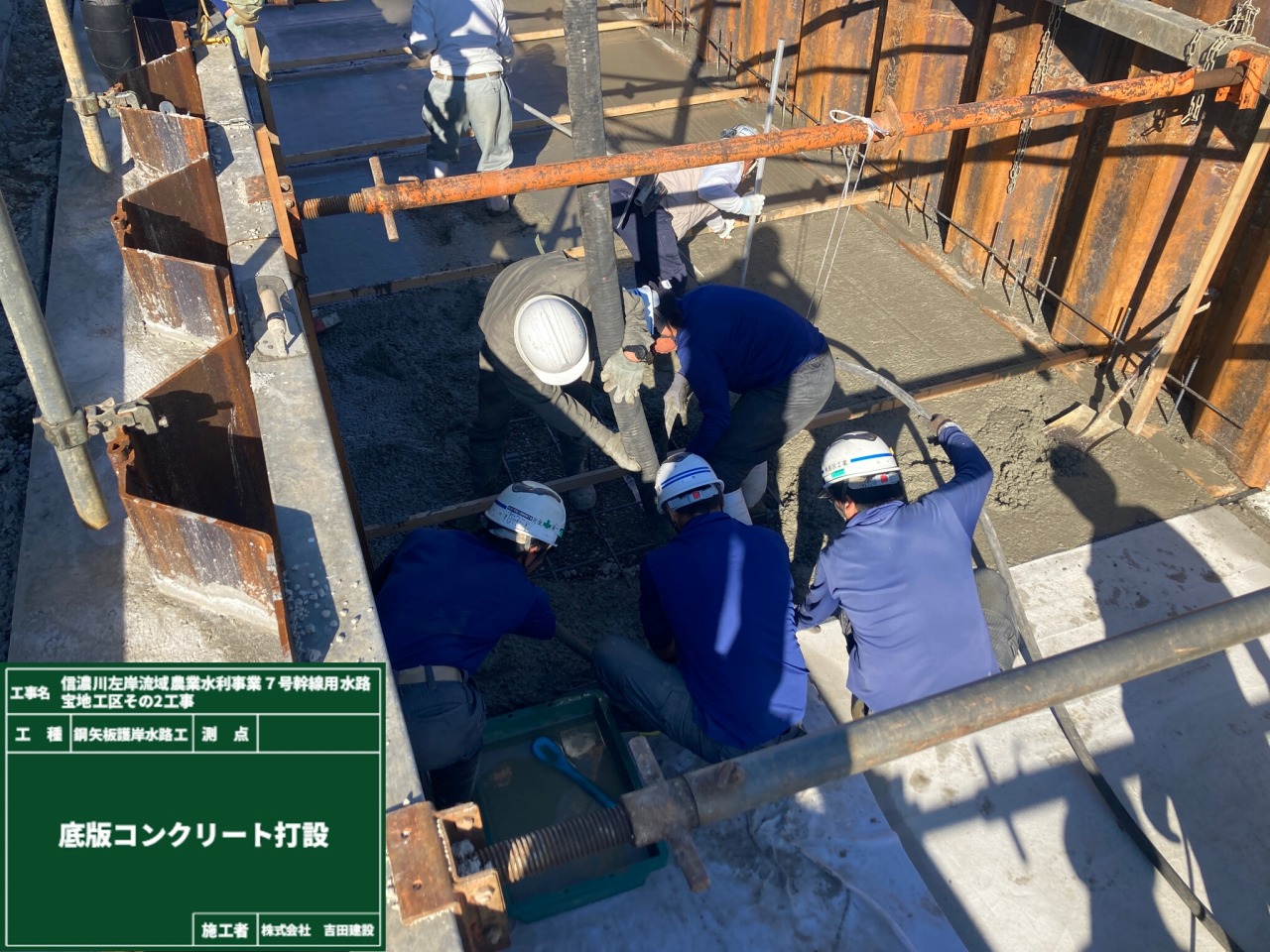

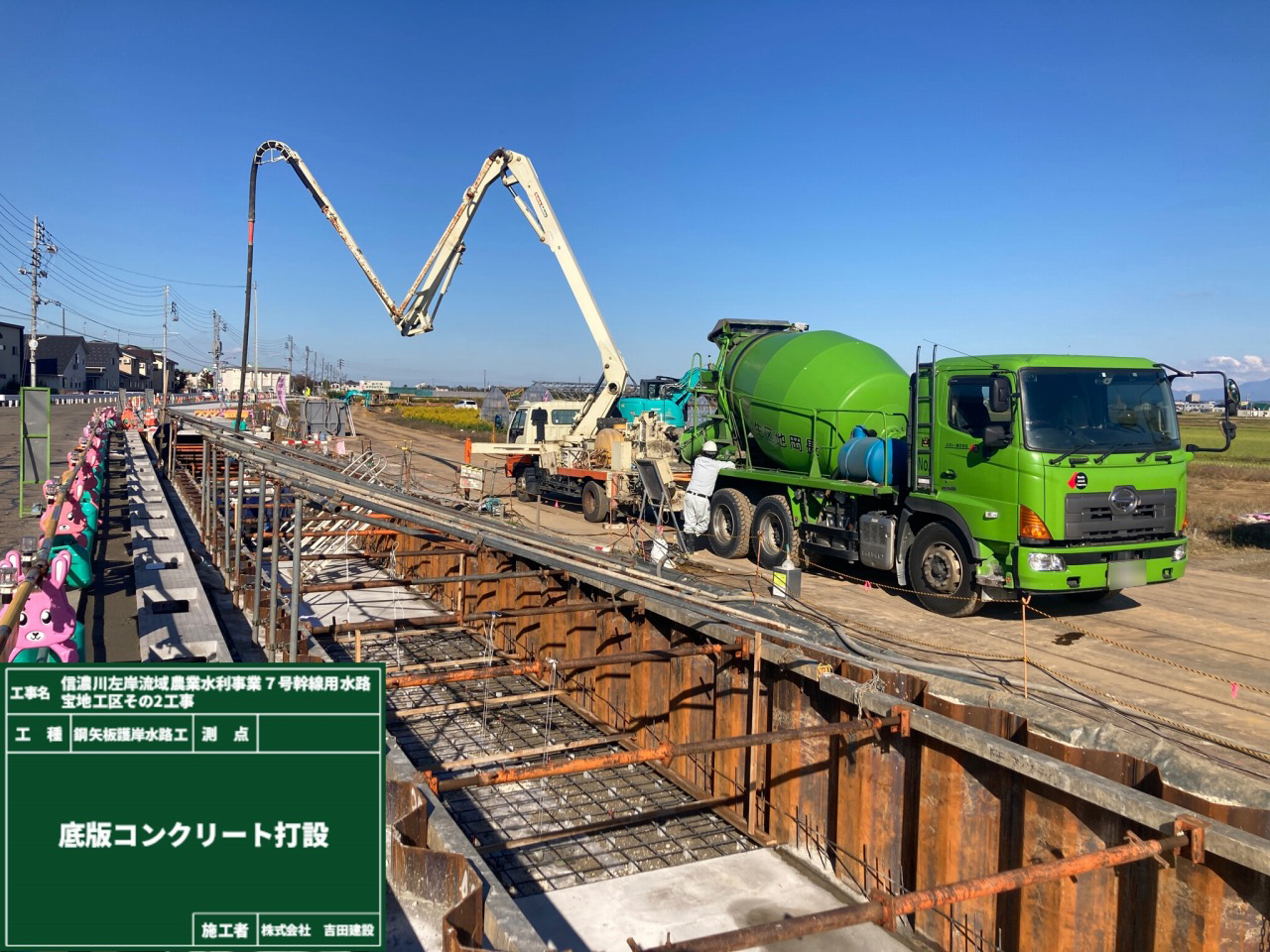

底版コンクリート打設状況
底版コンクリート打設状況
自由勾配側溝の設置が完了しました。
底版コンクリートも11月6日にコンクリート打設で完了します。
その後、当社が開発に携わりましたコンクリートパネルの設置を行い、笠コンブロックの設置をしていきます。
2023年9月末 進捗状況
2023年(令和5年)9月末現在の進捗率は50.9%です。
施工状況写真です。
小千谷方面を望む
新潟方面を望む
近景 真下を望む
遠景 真下を望む
鋼矢板打設状況

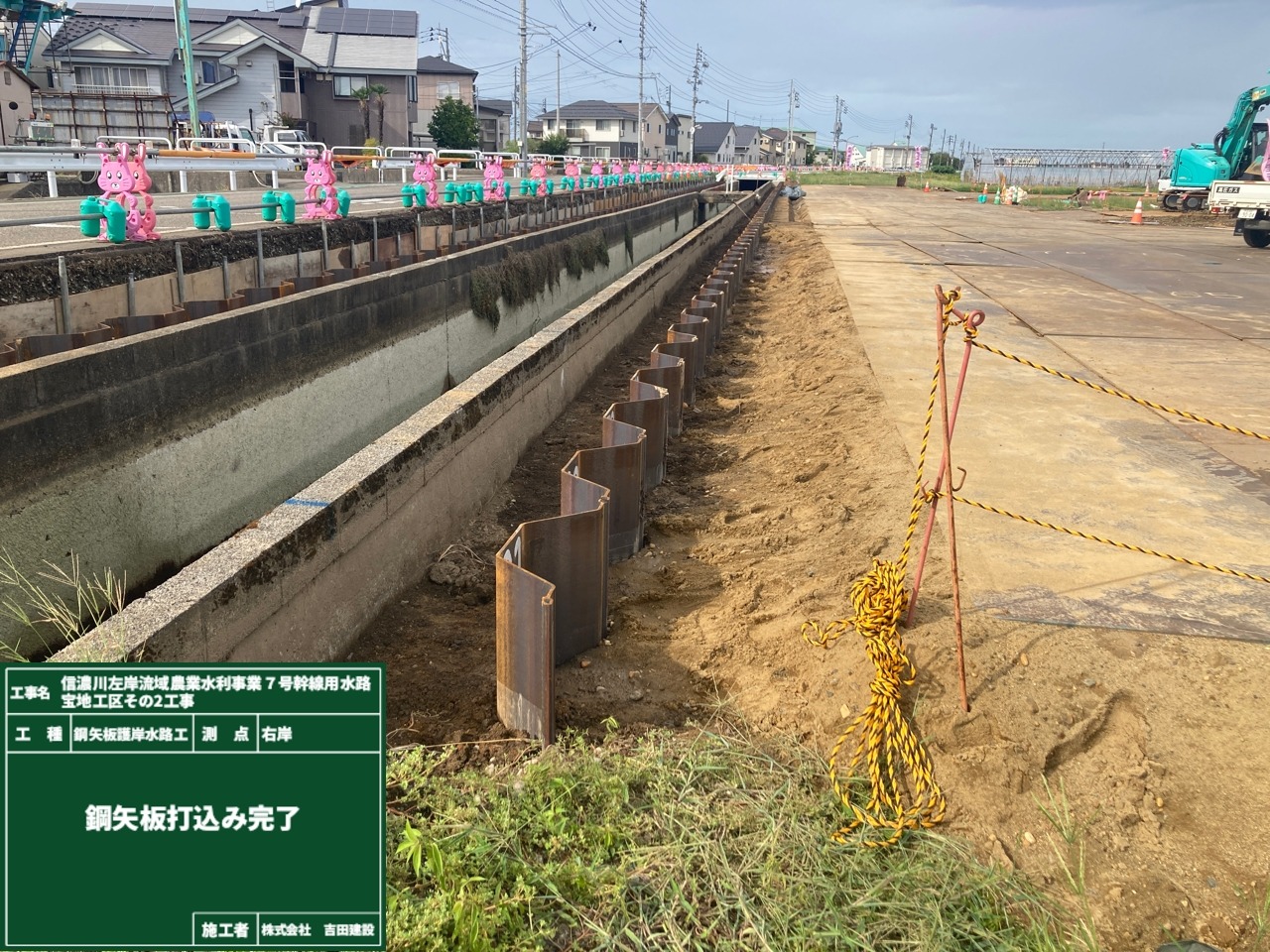

鋼矢板打設完了(右岸)

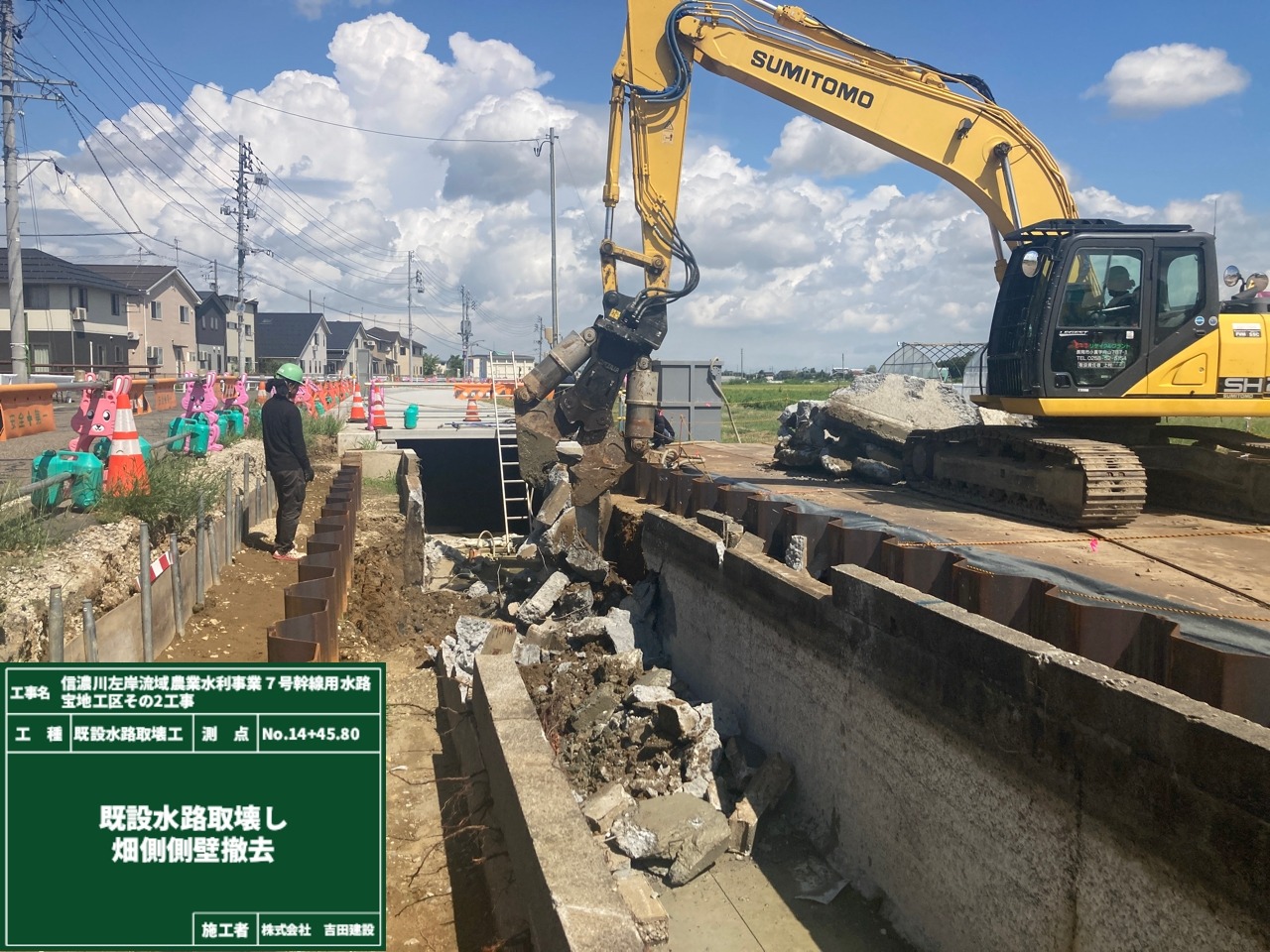

既設水路取壊し状況
鋼矢板打設及び既設水路取壊しが完了しました。
10月から底版コンクリートの施工を始めていきます。また、10月中旬に自由勾配側溝の施工をしていきますので、
市道西幹線29号線を片側交互通行になります。ご迷惑をおかけしますが安全作業で施工していきます。
2023年8月末 進捗状況
2023年(令和5年)8月末現在の進捗率は11.9%です。
施工状況写真です。
小千谷方面を望む
新潟方面を望む
近景 真下を望む
遠景 真下を望む
仮設道路盛土

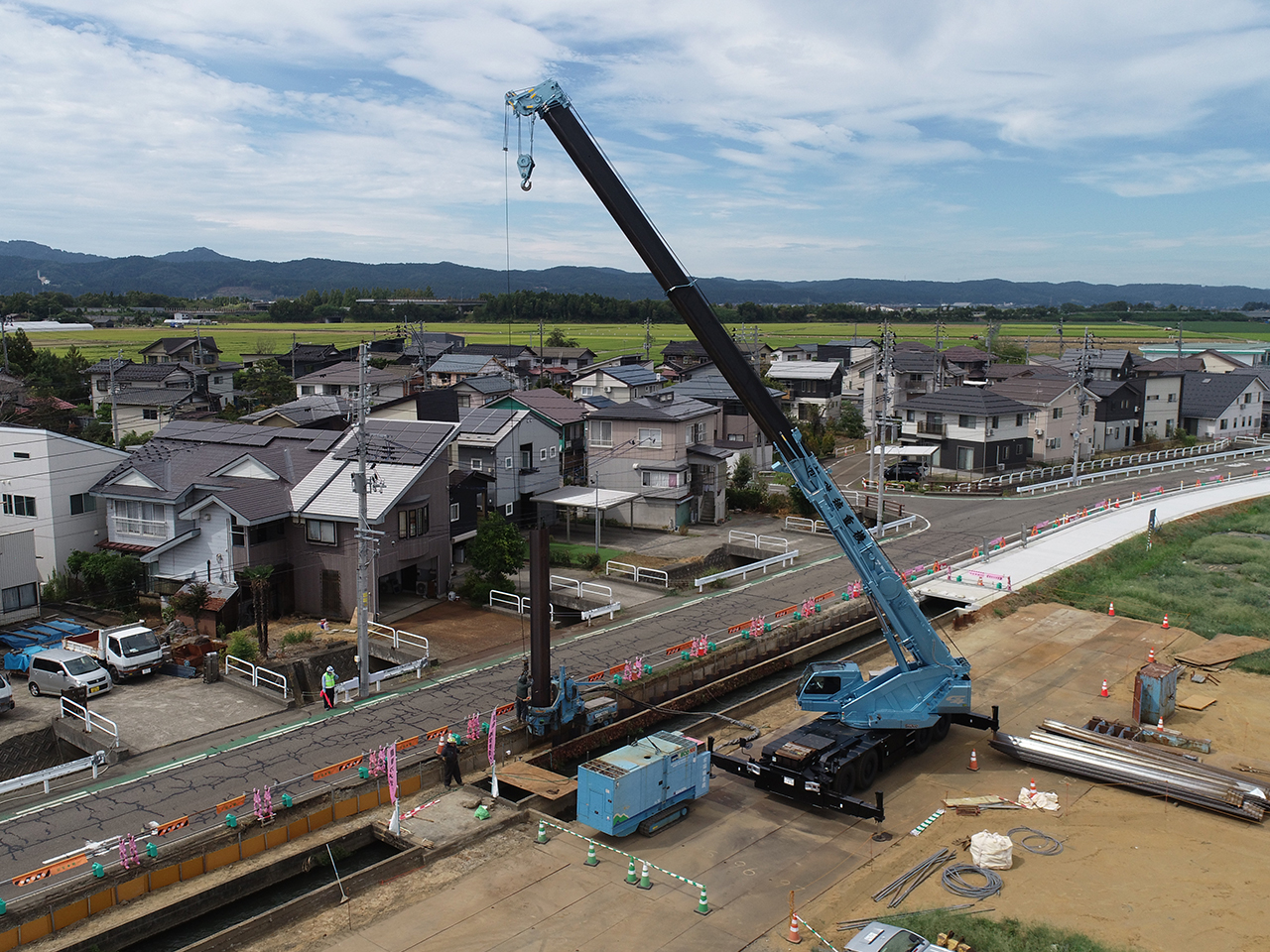

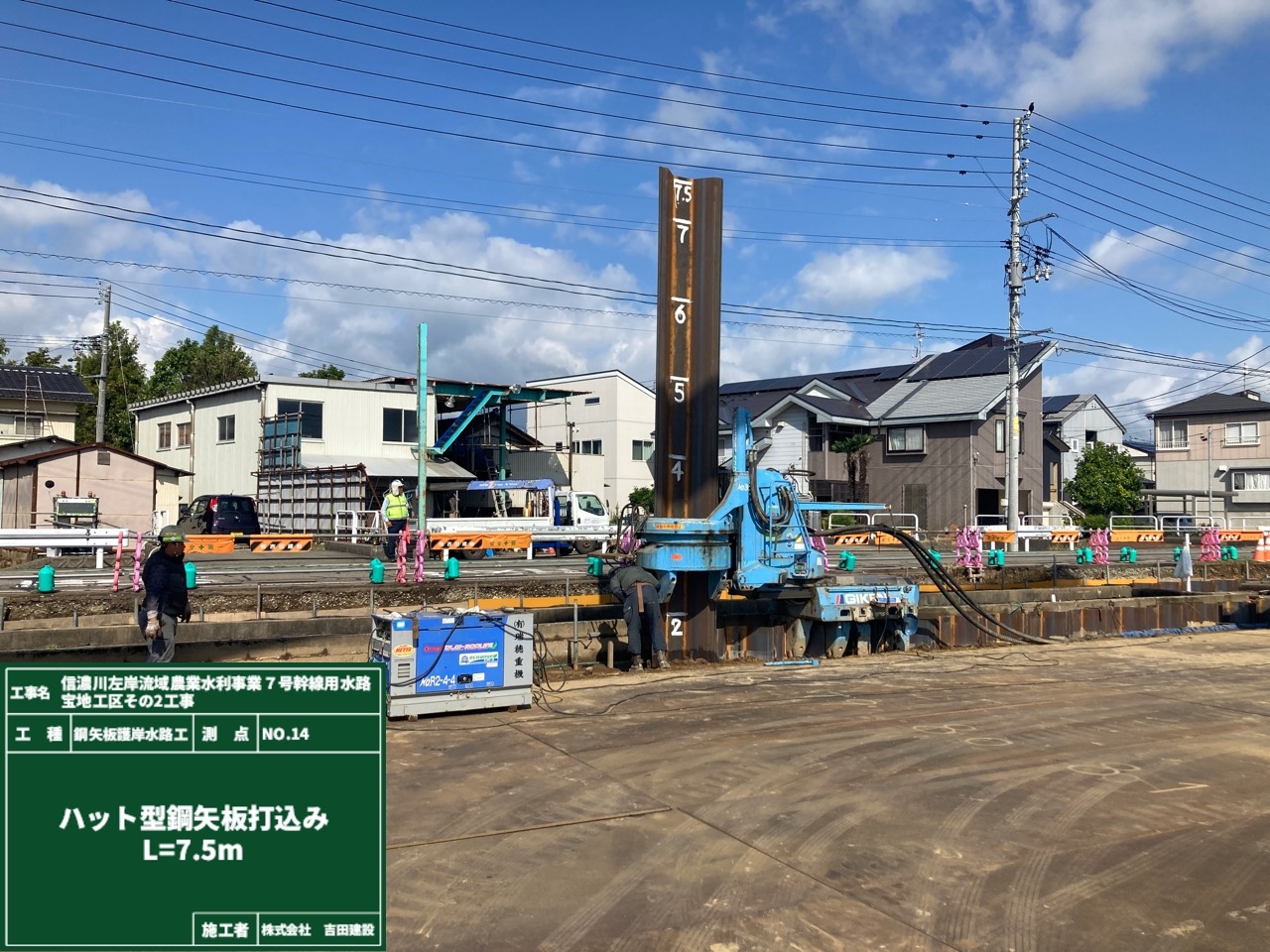

鋼矢板打設
仮設道路が完成して鋼矢板打設を行っています。
鋼矢板打設終了後、既設水路の取壊しを行っていきます。振動・騒音に十分気をつけて作業していきます。

2023年7月 着手前
着手前の現場状況です。順次作業を行わせていただきます。
今後とも当工事をよろしくお願いいたします。

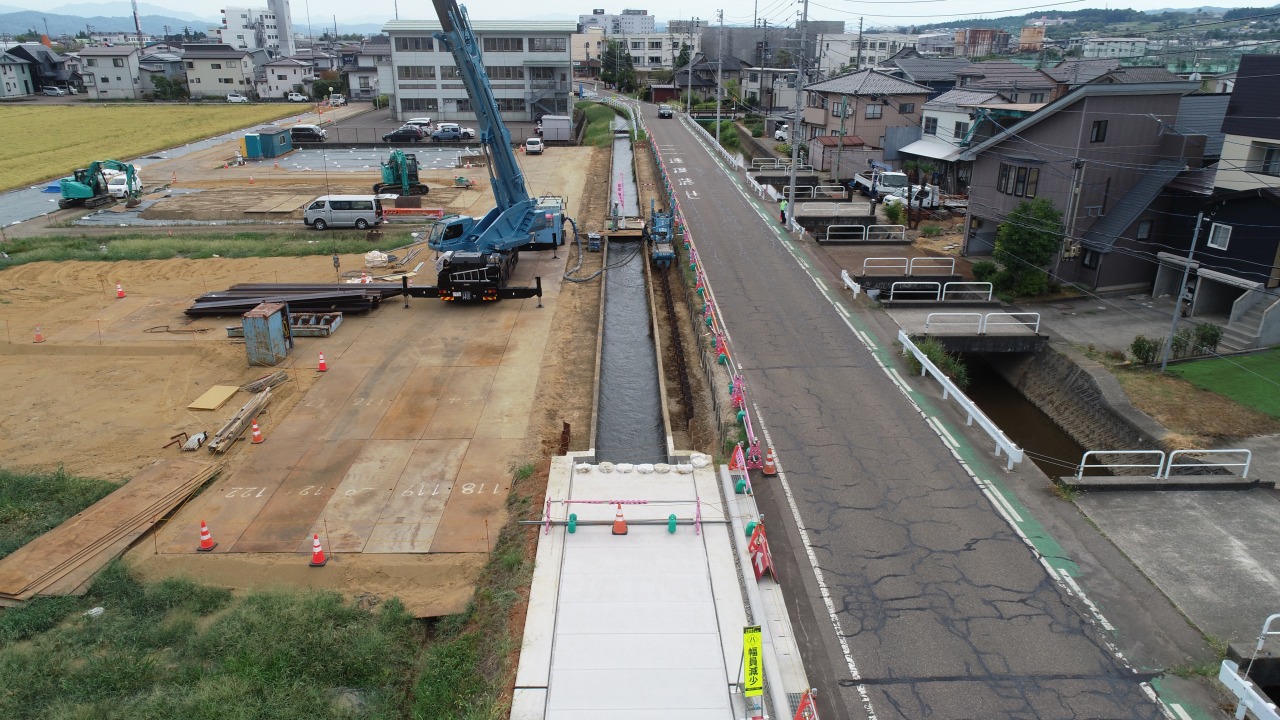

小千谷方面を望む
新潟方面を望む
近景 真下を望む
遠景 真下を望む
